都市計画道路桂町戸塚遠藤線は、栄区桂町(環状4号線)を起点とし、泉区下飯田町(藤沢市界)を終点とする延長10,240mの都市計画道路です。このうち、上倉田戸塚地区は戸塚区上倉田町(下永谷大船線)から戸塚区戸塚町(国道1号)までの延長990mの区間で、平成7年7月から事業を進めています。
令和7年度は、令和8年度末の高島橋架替え工事完了を目指し現場施工や橋梁製作工事を進めており、その他、電線共同溝の整備工事や用地取得を行ってまいります。高島橋架替え工事については、令和7年度末までに橋台工事(橋を支える基礎部分の工事)を完了し、令和8年度からは、架設工事(橋を組み立てる工事)に着手する予定です。あわせて、橋梁前後の街築工事や仮設構造物の撤去工事を進めてまいります。
事業概要| 事業地区 | 桂町戸塚遠藤線(上倉田戸塚地区) |
|---|
| 区間 | 戸塚区上倉田町(下永谷大船線)~戸塚町(国道1号) |
| 事業年度 | 平成7年度~令和7年度(延伸予定) |
| 規模 | 延長990m、幅員22~33m |
| 整備効果 | ◆交通機能の強化 環状3号線、環状4号線、横浜藤沢線、下永谷大船線、国道1号等と接続し、南西部の交通ネットワークが強化されます。 ◆戸塚駅西口と東口の分断の解消 JRと柏尾川で分断されている戸塚駅西口と東口がつながり、交通の利便性が向上します。 |
| 用地取得率※ | 77%(令和6年度末) |
| 事業進捗率※ | 46%(令和6年度末) |
現在の工事 契約内容 | ◆都市計画道路桂町戸塚遠藤線(上倉田戸塚地区)街路整備工事(第3工区その29) 工 事 概 要 左岸(上倉田町)橋台工事 工 事 場 所 戸塚区上倉田町248番地3地先から戸塚町216番地1地先まで 契 約 日 令和6年5月27日 工 期 令和8年3月20日 当初契約金額 ¥270,306,566.- 契約の相手方 土志田建設株式会社 ◆都市計画道路桂町戸塚遠藤線(上倉田戸塚地区)街路整備工事(第3工区その31) 工 事 概 要 橋梁製作工事 工 事 場 所 戸塚区上倉田町248番地3地先から戸塚町216番地1地先まで 契 約 日 令和6年7月30日 工 期 令和8年1月23日 当初契約金額 ¥174,900,000.- 契約の相手方 JFEエンジニアリング株式会社 ◆都市計画道路桂町戸塚遠藤線(上倉田戸塚地区)街路整備工事(第3工区その33) 工 事 概 要 右岸(戸塚町)橋台工事 工 事 場 所 戸塚区上倉田町248番地3地先から戸塚町216番地1地先まで 契 約 日 令和6年9月20日 工 期 令和8年1月16日 当初契約金額 ¥192,146,829.- 契約の相手方 株式会社センチュリー工業 ◆都市計画道路桂町戸塚遠藤線(上倉田戸塚地区)街路整備工事(第3工区その34) 工 事 概 要 左岸(上倉田町)橋台付帯工事 工 事 場 所 戸塚区上倉田町248番地3地先から戸塚町216番地1地先まで 契 約 日 令和7年3月25日 工 期 令和8年3月20日 当初契約金額 ¥110,594,000.- 契約の相手方 土志田建設株式会社 ◆都市計画道路桂町戸塚遠藤線(上倉田戸塚地区)街路整備工事(第3工区その35) 工 事 概 要 道路工事:路盤・排水施設、電線共同溝、仮設構造物撤去工事:河川内仮設構台撤去 工 事 場 所 戸塚区上倉田町248番3から戸塚町216番3まで 契 約 日 令和7年10月28日 工 期 令和8年3月31日 当初契約金額 ¥161,019,318.- 契約の相手方 株式会社岡田建設 ◆都市計画道路桂町戸塚遠藤線(上倉田戸塚地区)街路整備工事(第3工区その36) 工 事 概 要 電線共同溝整備工事 工 事 場 所 戸塚区戸塚町180番地2地先から3901番地1地先まで 契 約 日 令和7年11月11日 工 期 令和8年3月31日 当初契約金額 ¥80,779,271.- 契約の相手方 重田建設企業株式会社 |
| 関連情報 | ◆都市計画などの行政地図情報は横浜市行政地図情報システム(外部サイト)からご覧になれます。 ◆事業概要等をまとめたパンフレット ・パンフレット(PDF:865KB) ◆令和4年4月1日(金曜日)から令和4年5月2日(月曜日)まで、都市計画市素案説明会を動画配信形式で行いました。 ・お知らせ文(PDF:964KB) |
※用地取得率は、事業認可を受けた区域のうち、取得済み面積の割合を示したものです。
※事業進捗率は、総事業費の執行率として示したものです。
位置図

柏尾川から国道1号線方面を望む(令和7年3月)

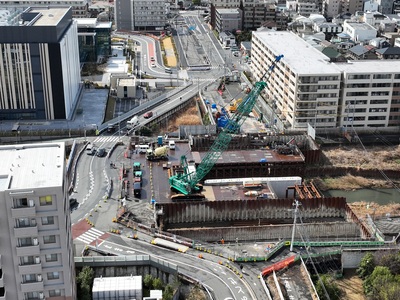

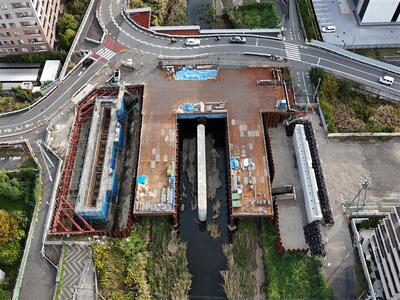

高島橋架替え工事状況(令和7年11月)
