長津田駅南口線(長津田駅前)
最終更新日 2024年4月1日

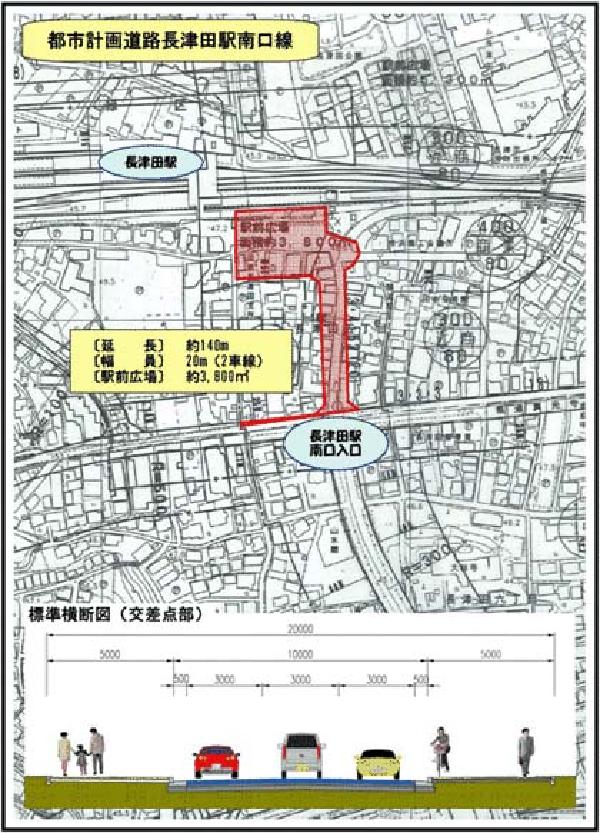

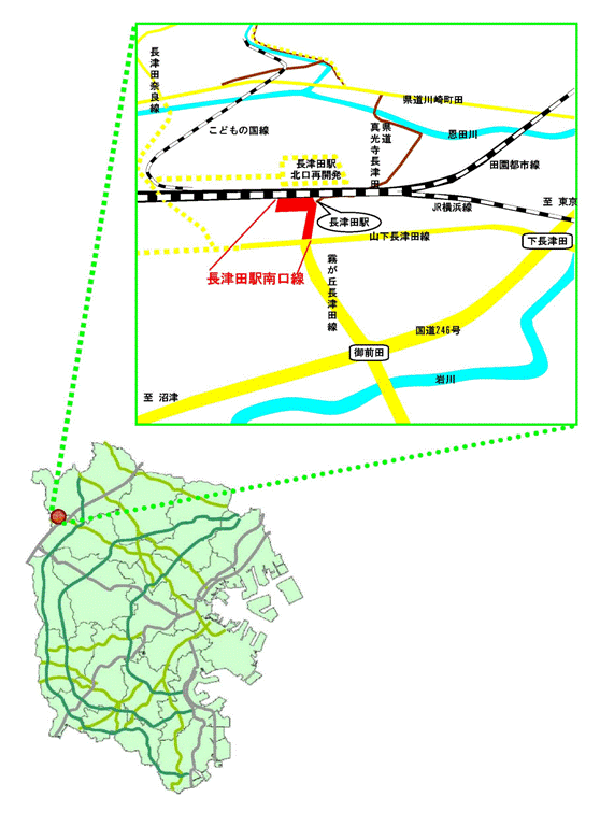

都市計画道路長津田駅南口線は、山下長津田線の長津田駅南口入口交差点から長津田駅南口に至る延長約140m、幅員20mの道路です。
また、長津田駅南口駅前には、バスやタクシーの乗降場などを備えたロータリーを整備します。
事業地区 | 長津田駅南口線 |
---|---|
区間 | 緑区長津田五丁目3番地(山下長津田線長津田駅南口入口)~5番地(長津田駅南口) |
事業年度 | 平成14年度~令和8年度 |
規模 | 延長約140m標準幅員20m(2車線)駅前広場3,800m2 |
整備効果 | ◆利便性の向上 |
事業進捗率※ | 80%(令和5年度末見込み) |
用地取得率※ | 97%(令和5年度末見込み) |
現在の工事 契約内容 | ◆都市計画道路長津田駅南口線電線共同溝整備工事 工事場所:緑区長津田五丁目1840番1号地先から1861番10号地先まで 契約日:令和5年3月24日 工期:令和6年5月31日(予定) 契約の相手方:拓神建設株式会社 |
関連情報 | ◆事業協力のお願いについて |
※用地取得率は、事業認可を受けた区域のうち、取得済み面積の割合を示したものです。
※工事等進捗率は、委託費等を含む工事費の執行率です。
