東部方面斎場(仮称)の整備について

最終更新日 2024年9月30日

 本市では、今後ますます少子高齢化が進展し、2025(令和7)年に高齢化率は26%を超えると見込まれています。死亡数についても増加していくものと見込まれ、火葬需要は増え続けていくことが予想されています。
 現在、本市の斎場は市営4斎場、民営1斎場で運営しており、これまでも市営斎場の運用面では様々な工夫をしてきましたが、それだけでは将来にわたる火葬の安定供給を確保することは難しい状況となっています。
 本市では、こうした状況を喫緊の課題と認識し、今後増え続ける火葬需要に対応するため新たな斎場を整備することとしました。

完成イメージ

目次(各項目をクリックすると、その項目のところに移動します。)

トピックス

整備概要

広報

各種手続き

これまでの検討状況

工事進捗について

整備概要

位置図

所在:横浜市鶴見区大黒町18-18ほか

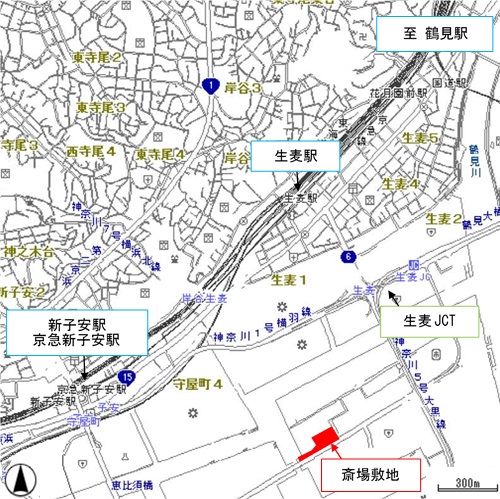

東部方面斎場(仮称)の位置図

整備概要

整備概要(想定)
規模等の概要
  • 延床面積約22,000平方メートル
  • 地上4階地下1階

火葬炉設備
  • 16炉(うち予備1炉)
整備諸室
  • 炉前ホール(告別、収骨室兼ねる)16室
  • 霊安室(ご遺体を約10体お預かり)
  • 待合室16室(40人用)、待合ロビー、売店・喫茶、キッズスペース
  • 葬儀式場3室
  • 事務室、駐車場等
事業スケジュール
  • 令和2年度 基本設計、地質調査、火葬炉仕様検討
  • 令和3年度 基本設計、実施設計、経営許可手続、都市計画手続
  • 令和4年度 実施設計、土木工事、経営許可手続
  • 令和5年度 実施設計、土木工事、建築工事、経営許可手続
  • 令和6~8年度 建築工事、火葬炉設備工事、竣工
  • 令和8年度 供用開始

※現時点での想定です。今後の事業進捗により、変更になる場合があります。

広報

整備通信

 事業の進捗状況をお伝えするため、広報紙「東部方面斎場(仮称)整備通信」を発行しています。

これまでの発行状況
No.発行時期データ概要
1平成30年7月整備通信No.1(PDF:735KB)
  • 新たな斎場の整備について
  • 説明会でいただいたご意見等について
2令和元年5月整備通信No.2(PDF:673KB)
  • 説明会の概要及びいただいたご意見等について
  • 令和元年度に実施する事業について
3令和2年3月整備通信No.3(PDF:484KB)
  • 計画地の形状一部変更
  • 整備の基本的な考え方
  • 説明会の概要及びいただいたご意見等について
4令和3年5月整備通信No.4(PDF:1,014KB)
  • 基本設計の検討状況について
  • 環境影響評価(自主)結果について
  • 説明会の概要及びいただいたご意見等について
  • 都市計画手続について
5令和3年12月整備通信No.5(PDF:1,455KB)
  • 基本設計の概要について
  • 説明会の概要及びいただいたご意見等について
令和5年3月整備通信No.6(PDF:1,075KB)
  • 建物の設計概要等について
  • 説明会のご報告
  • 整備事業の進捗状況について
令和6年9月整備通信No.7(PDF:1,209KB)
  • 斎場整備事業の進捗状況等について
  • 今後のスケジュール(予定)
  • 説明会のご報告

説明会

 事業の進捗状況をお伝えするため、説明会を開催しています。

これまでの説明会実施状況
NO.年度日時場所資料備考
1平成29年度
  • 平成30年3月17日(土曜日)14時から
  • 平成30年3月23日(金曜日)18時30分から

生麦地区センター(鶴見区生麦4-6-37)

各回とも同じ内容です。
2平成30年度
  • 平成31年3月22日(金曜日)18時30分から
  • 平成31年3月23日(土曜日)14時から

生麦地区センター(鶴見区生麦4-6-37)

各回とも同じ内容です。
3令和元年度
  • 令和2年1月31日(金曜日)18時30分から
  • 令和2年2月1日(土曜日)14時から

生麦地区センター(鶴見区生麦4-6-37)

各回とも同じ内容です。
4令和2年度令和3年3月19日(金曜日)から令和3年4月19日(月曜日)まで動画配信

横浜市ホームページ

  • これまでの説明会は生麦地区センターで開催していましたが、新型コロナウイルス感染拡大防止のため、動画配信形式としました。
  • 動画配信及び鶴見区・神奈川区・港北区の区役所広報相談係での資料配架は終了しました。
5令和3年度令和3年10月25日(月曜日)から令和3年11月24日(水曜日)まで動画配信横浜市ホームページ
  • 新型コロナウイルス感染防止のため、動画配信形式としました。
  • 動画配信及び鶴見区・神奈川区・港北区の区役所広報相談係での資料配架は終了しました。
令和4年度
  • 令和5年1月27日(金曜日)18時30分から
  • 令和5年1月28日(土曜日)14時から
生麦地区センター(鶴見区生麦4-6-37)各回とも同じ内容です。
7令和6年度
  • 令和6年7月26日(金曜日)18時30分から
  • 令和6年7月27日(土曜日)10時から
生麦地区センター(鶴見区生麦4-6-37)各回とも同じ内容です。

各種手続き

公共事業評価(事前評価)

 東部方面斎場(仮称)整備事業について、令和元年度に横浜市公共事業評価制度に基づく公共事業評価(事前評価)を実施しました。横浜市公共事業評価委員会の審議結果及び市民意見募集結果を踏まえ、事前評価調書を確定しましたので、以下のとおり結果を公表します。

評価結果
公共事業評価委員会

令和元年度第3回委員会の審議結果・会議録(PDF:419KB)

  • 審議結果「妥当」
  • 意見具申「なし」
市民意見募集結果

市民意見と市民意見に対する見解(PDF:117KB)

事前評価調書

事前評価調書(PDF:6,319KB)

※令和2年3月2日に公表した事前評価調書(案)から変更ありません。

 制度の概要については、財政局ファシリティマネジメント推進課のページをご覧ください。

都市計画手続

 令和4年2月4日付で火葬場の都市計画変更(東部斎場の追加)が告示されました。なお、都市計画上の名称は「東部斎場」としていますが、現在の仮称は「東部方面斎場」です。市民利用施設としての名称については、関係する方々のご意見も参考にしながら、市会の議決をいただく設置条例の中で定めていきます。

主な手続
内容日時概要
市素案説明会令和3年6月9日から令和3年7月9日資料については、建築局都市計画課のページをご覧ください。
都市計画審議会令和4年1月14日当事業の議題は可決されました。なお、審議状況については、建築局都市計画課のページをご覧ください。

横浜市墓地等の経営の許可等に関する条例の手続

 火葬場を新たに設置し、経営しようとする場合は、墓地、埋葬等に関する法律に基づく許可を受ける必要があります。なお、許可を受けるにあたっては、横浜市墓地等の経営の許可等に関する条例に基づく手続きを行う必要があります。

主な手続
内容 日時 概要
説明会

令和4年6月28日
令和4年6月29日
令和4年7月2日

条例第23条に基づき説明会を実施しました。

【説明の対象者】

 火葬場の経営許可区域の境界線からの水平距離が110メートル以内の範囲において

  •  住所を有する方
  •  土地又は建物を所有する方
  •  住所を有する方を構成員に含む地縁による団体

【説明会資料】

 ・火葬場経営許可 説明会資料(PDF:4,708KB)

【説明内容及び質疑等】

 ・火葬場経営許可 説明会概要(PDF:303KB)

その他手続

これまでの実施状況
No. 内容 日時 概要
横浜市中高層建築物等の建築及び開発事業に係る住環境の保全等に関する条例に基づく説明会

令和4年6月28日
令和4年6月29日

 一定規模以上の建築物を建てる際、計画地に標識を設置して、近隣住民等へ建築計画等を説明

【説明の対象者】
 中高層建築物等の敷地境界線からの水平距離が15メートル以内の範囲で、かつ、中高層建築物等の外壁又はこれに代わる柱の面からの水平距離が50メートル以内の範囲において
  • 土地を所有する方
  • 建物を占有若しくは所有する方

これまでの検討状況

 事業の検討状況について、以下のとおり報告を行っています。

これまでの検討状況
No.公表日報告先資料概要
1平成29年10月24日健康福祉・医療委員会新斎場整備検討に係る基本調査について(中間報告)(PDF:2,380KB)新斎場整備に係るこれまでの検討状況について
2平成30年1月30日記者発表東部方面に新たな斎場(火葬場)を整備します。(PDF:253KB)鶴見区大黒町に新たな斎場を整備することについて

3

平成30年12月12日健康福祉・医療委員会東部方面斎場(仮称)整備事業の検討状況について(中間報告)(PDF:620KB)事業手法の検討状況について
4令和元年12月13日健康福祉・医療委員会東部方面斎場(仮称)整備事業の検討状況について(中間報告)(PDF:422KB)計画地の一部形状変更や整備の基本的な考え方について
5令和3年3月12日健康福祉・医療委員会東部方面斎場(仮称)整備事業の進捗状況について(中間報告)(PDF:611KB)基本設計の検討状況や環境影響評価(自主)について

6

令和3年9月21日健康福祉・医療委員会東部方面斎場(仮称)整備事業の進捗状況について(中間報告)(PDF:1,103KB)基本設計の進捗状況について
令和4年5月31日健康福祉・医療委員会東部方面斎場(仮称)整備事業の進捗状況について(中間報告)(PDF:872KB)現時点の設計概要と今年度に予定している手続き等について
令和4年12月16日健康福祉・医療委員会東部方面斎場(仮称)整備事業の進捗状況について(中間報告)(PDF:429KB)

今後の整備スケジュールと整備費、土壌汚染調査結果等について

令和4年12月16日記者発表東部方面斎場(仮称)整備用地における土壌汚染調査の結果について(PDF:492KB)整備用地で行った土壌汚染調査の結果について
10令和5年9月15日健康福祉・医療委員会久保山斎場及び東部方面斎場(仮称)への指定管理者制度導入について(PDF:306KB)指定管理者制度の導入について
11令和6年4月17日健康福祉・医療委員会東部方面斎場(仮称)整備事業の進捗状況について(中間報告)(PDF:1,581KB)建築工事の仮契約締結と整備スケジュール等について

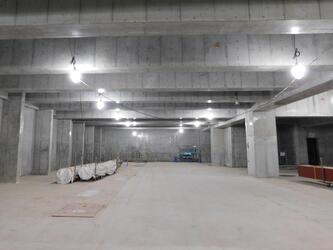

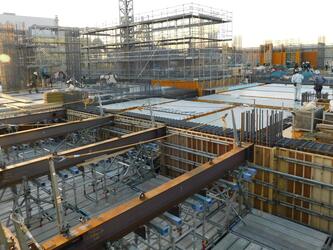

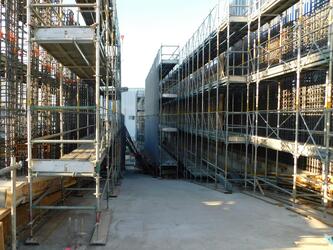

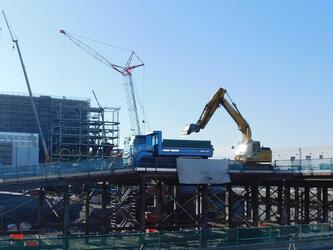

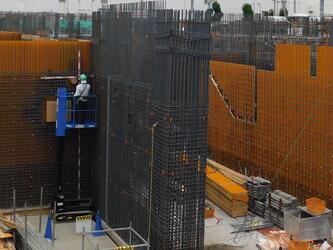

工事進捗について

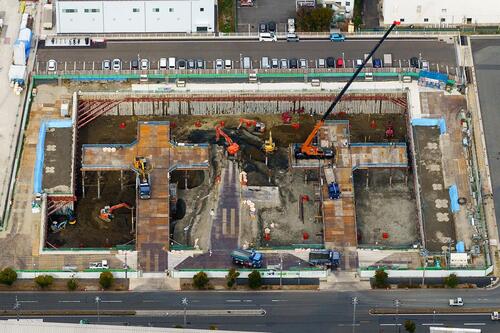

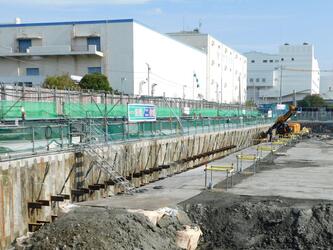

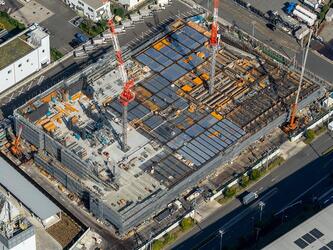

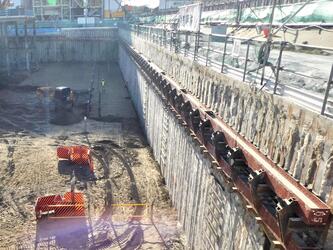

令和6年度

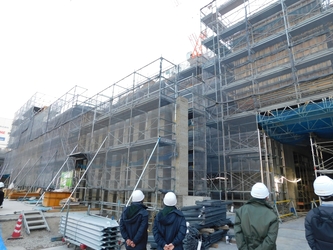

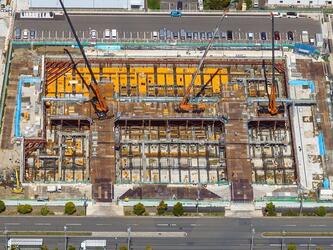

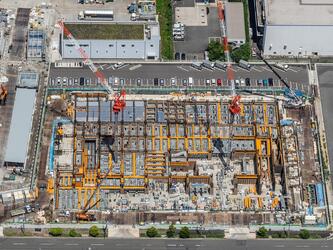

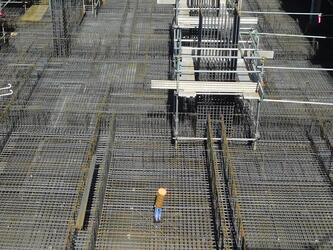

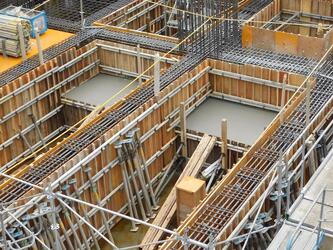

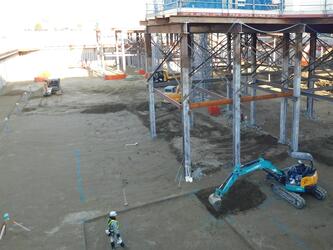

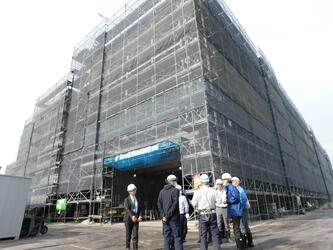

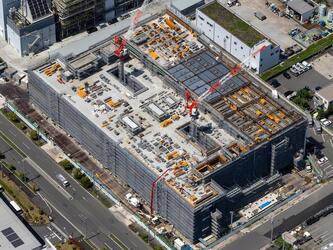

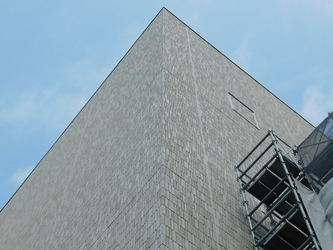

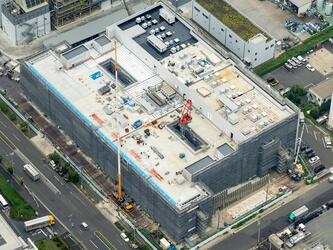

建築工事に着手しました(令和6年7月)

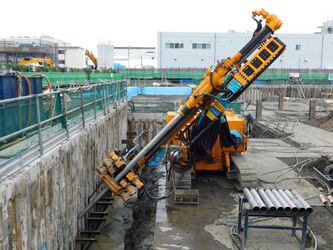

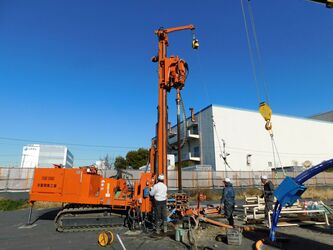

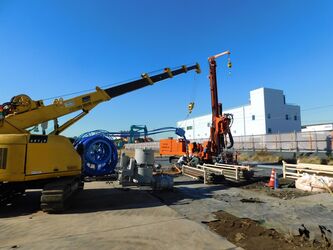

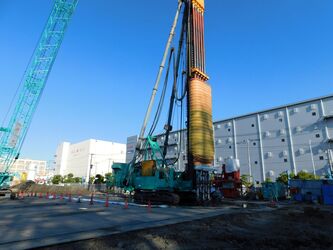

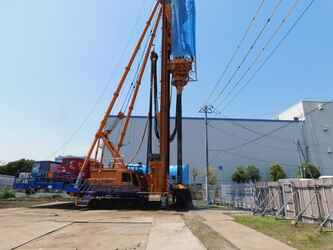

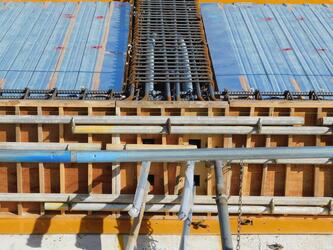

 建築工事の施工者が大成・松尾・渡辺建設共同企業体に決定し、6月には仮囲いが設置され、7月から現場では早速地盤改良の工事に着手しました。(静的締固め砂杭工法:地盤に鋼管(ケーシングパイプ)を貫入させ、鋼管内から砂を地中に圧入し、直径70㎝、深さ6m程度の円柱状の砂杭を設置します。これによって大地震時に、地盤の液状化を防止します。)
 また工事現場の隣接地には2棟の仮設現場事務所の設置も完了し、本格的に工事がスタートしています。

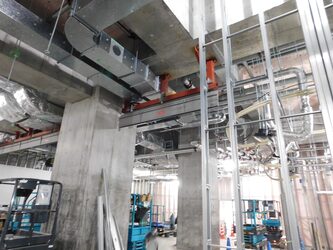

地中熱工事の地中熱交換機の埋込が完了しました(令和6年4月)

 東部方面斎場(仮称)では、地中の熱も利用しながら冷暖房を行います。

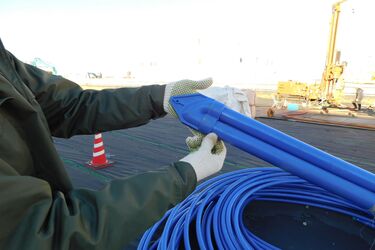

 この地中熱を利用するために、地中熱工事では斎場計画地内49カ所に、地中熱交換機(U形になった直径約3.5㎝のプラスチック製パイプ)を地中約100m付近まで埋込みました。

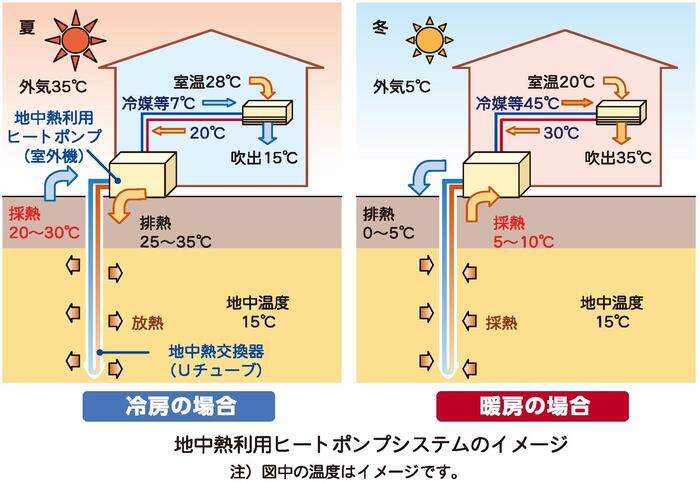

<参考:地中熱利用とは>
 地表から10m以上深い地中の温度は、季節に限らずほぼ安定していて、夏は外気温より冷たく、冬は外気温より暖かい性質を持っています。この安定した熱を利用することを「地中熱利用」といいます。
 本施設ではこの地中熱利用をするため、地中深くまで地中熱交換機を埋込み、水を循環させることで、熱を採取し冷暖房に活用します。

(出典)環境省「地中熱利用システム」パンフレット

PDF形式のファイルを開くには、別途PDFリーダーが必要な場合があります。
お持ちでない方は、Adobe社から無償でダウンロードできます。
Get Adobe Acrobat Reader DCAdobe Acrobat Reader DCのダウンロードへ
