ここから本文です。

みなとみらい21基盤整備の進捗状況

最終更新日 2024年5月22日

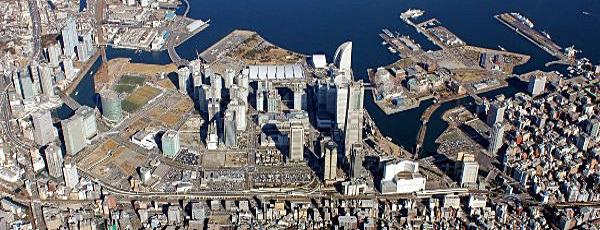

みなとみらい21地区空撮画像



基盤整備に関する事業
事業名
(施設名称)
事 業 概 要経過・進捗状況
土地区画
整理事業

施行者:独立行政法人都市再生機構(旧都市基盤整備公団)
施行面積:約101.8ha
施行期間:昭和58年度~平成22年度(清算期間5年を含む)
総事業費:約1,766億円

平成23年3月 事業完了

埋立事業

埋立造成面積(市施行) 約73.9ha

中央地区
約99%完了
新港地区
平成10年3月 事業完了
港湾整備
事業

臨港パークから赤レンガパーク

中央地区のうちの土地区画整理事業区域外の部分と新港地区を対象に、道路緑地等の基盤施設の整備を行っています。

臨港パーク
平成元年3月 供用開始
汽車道
平成9年7月 供用開始
カップヌードルミュージアムパーク
平成13年4月 供用開始
赤レンガパーク
平成14年4月 供用開始

臨港幹線道路等を引き続き整備中(一部供用)です。

街路事業

みなとみらい21地区と周辺地区との連絡強化を図るため「みなとみらい大橋」、「北仲橋」、「桜木町立体交差」、「野毛ちかみち」の整備を行いました。

みなとみらい大橋
平成9年7月 供用開始
北仲橋
平成9年7月 供用開始
桜木町立体交差
平成9年7月 事業完了
野毛ちかみち
平成11年4月 供用開始

野毛ちかみち


共同溝
整備事業

幹線道路の地下に、水道・電気・電話・ガス・地域冷暖房等を一括して収容するトンネルを敷設し、安全で快適な都市空間を形成しています。

平成15年度完成
総延長 約7.0km

(港湾整備事業分含む)

共同溝


動く歩道

桜木町駅から日本丸メモリアルパーク、横浜ランドマークタワー方面への快適なアクセス路として、動く歩道機器を備えた歩行者通路を整備しました。
屋根には太陽光発電システムを設置し、発電した電力は動く歩道の動力や照明などに使用しています。

平成元年3月 供用開始
(延長約230m、幅員12m)

動く歩道


太陽光発電システム
平成21年4月 稼動開始
下水道

土地区画整理事業区域内に整備する公共下水道のうち、一定管径以上の下水道管の整備を行っています。

平成19年7月 整備完了
多目的広場
(ヨーヨー広場
クロスパティオ)

賑わいの中心として、「グランモール軸」と「クイーン軸」の交点に整備しました。

耐震型循環式貯水槽

地下には、耐震型循環式貯水槽が設置されています。

2階部分(ヨーヨー広場)
平成5年7月 供用開始
1階部分(クロスパティオ)等
平成9年7月 オープン

ヨーヨー広場


グランモール
公園

歩行者道を兼ね、みなとみらい21地区の賑わいを演出する広大なオープンスペースとして、グランモール軸上に整備しました。

平成11年10月 整備完了
※リニューアル工事中
平成30年春オープン予定

グランモール公園


高島中央
公園

キング軸の中央に位置する公園です。
利用者が憩い、うるおい、活動できる空間として整備しました。

平成19年7月 供用開始

高島中央公園


高島水際線
公園

帷子川沿いに位置する公園です。
国道1号築地橋からはじまる水際線プロムナード(遊歩道)と直結し、新たなウォーターフロントにおける都市公園として整備しました。

平成23年5月 供用開始

高島水際線公園


都市廃棄物
処理
システム

共同溝内に敷設された管路によって、地区内のゴミを効率的に収集します。

平成3年4月

システム稼働開始

桜木町
駅前空間
整備

みなとみらい21地区の玄関口として、来街者の快適性・利便性の向上を図るため、緑化整備を進めるとともに、イベント活用も可能な空間づくりを行っています。

桜木町駅前歩道橋
平成13年3月 供用開始
駅前広場
平成14年3月 供用開始
平成25年3月 一部改修完了

桜木町駅前広場


高島交差点
改良

国道1号高島交差点で、保土ケ谷、戸塚方面からみなとみらい21地区内へ右折進入を可能にし、来街者の利便性向上と周辺の交通混雑緩和及び周辺既成市街地との連絡強化を図るため、交差点の位置及び形状の変更を行いました。

平成16年3月 整備完了
はまみらい
ウォーク

みなとみらい21地区への来街者の利便性や安全性・回遊性を高めるとともに、新高島駅周辺の街区開発を促進するため、横浜駅東口地区とみなとみらい21中央地区を結ぶ、新たな玄関口として、歩行者専用橋の整備を行いました。

平成21年7月 供用開始

はまみらいウォーク


高島二丁目
歩道橋

横浜駅みなみ通路方面からの歩行者空間の利便性や安全性の向上を図るため、地区内の主要な歩行者軸であるキング軸から国道1号を跨ぎ、高島二丁目地区とを結ぶ歩行者専用橋を整備し、横浜駅みなみ通路方面との歩行者ネットワークの連絡強化を図りました。

平成20年8月 供用開始

高島二丁目歩道橋


みなとみらい
歩道橋

横浜駅とみなとみらい21中央地区の中心部を結ぶ歩行者ネットワークの一部で、みなとみらい大通りを横断する歩行者専用デッキです。横浜駅側から、キング軸、グランモール軸への歩行者動線の連続性を強化しています。

平成22年3月 供用開始
平成25年3月 屋根設置完了

みなとみらい歩道橋


関連事業

地域冷暖房システム
事業名事 業 概 要経過・進捗状況
地域冷暖房
システム

地区内で必要となる温・冷熱を集中的に製造し、エネルギーの効率的な運用を図り、省エネルギーに貢献します。
〇事業主体:みなとみらい二十一熱供給株式会社

平成元年4月 熱供給開始
平成6年4月
センタープラント設備増強
平成9年6月
24街区内の第二プラント稼働

このページへのお問合せ

都市整備局都心活性化推進部みなとみらい・東神奈川臨海部推進課

電話:045-671-3612

電話:045-671-3612

ファクス:045-651-3164

メールアドレス:tb-mmhigashikanarin@city.yokohama.jp

前のページに戻る

ページID:851-886-856

  • LINE
  • Twitter
  • Facebook
  • Instagram
  • YouTube
  • SmartNews
