ここから本文です。
末吉橋架替事業
最終更新日 2024年7月22日
工事の進捗について
本事業は、令和元年に下部工工事に着手し、令和11年の完成を目標に工事を進めています。
令和3年12月に下流側に設置した仮橋への車道交通切替を実施し、既設橋の撤去工事に着手しました。
令和5年5月に既設橋の躯体撤去が完了、令和5年度より新設橋工事に着手しています!
工事進捗の詳細等については、「末吉橋ニュース」をご覧ください。
末吉橋ニュース及び工事に関するおしらせ
2024年7月22日 末吉橋ニュース(第9号)を発行しました(PDF:1,799KB)
2023年9月7日 道路規制(昼間)実施のお知らせ④(変更)(PDF:1,173KB)
2023年8月22日 道路規制(昼間)実施のお知らせ③(PDF:1,331KB)
2023年8月10日 道路規制(昼間)実施のお知らせ②(PDF:1,307KB)
2023年7月24日 道路規制(昼間)実施のお知らせ①(PDF:1,211KB)
2023年6月22日 末吉橋ニュース(第8号)を発行しました(PDF:3,424KB)
2022年6月25日 末吉橋ニュース(第7号)を発行しました(PDF:1,109KB)
2021年12月2日 車道切替えのおしらせ及びご協力のお願い(詳細日時の確定)(PDF:1,895KB)
2021年11月17日 車道切替えのおしらせ及びご協力のお願い(PDF:1,895KB)
2021年10月24日 末吉橋ニュース(第6号)を発行しました(PDF:1,071KB)
2021年3月23日 末吉橋ニュース(第5号)を発行しました(PDF:1,503KB)
2021年2月24日 車道切替のお知らせ及びご協力のお願い(PDF:568KB)
2021年1月25日 車道の夜間片側交互通行のお知らせ及びご協力のお願い(PDF:419KB)
2021年1月12日 歩道切替のお知らせ及びご協力のお願い(PDF:253KB)
2020年11月25日 末吉橋ニュース(第4号)を発行しました(PDF:1,798KB)
2020年9月11日 工事に伴う車道及び歩道の通行規制について(PDF:310KB)
2020年7月28日 末吉橋ニュース(第3号)を発行しました(PDF:1,240KB)
2020年6月10日 工事に伴う河川堤防道路「通行止め」のお知らせ及び「迂回」のご協力について(PDF:1,574KB)
2020年3月24日 末吉橋ニュース(第2号)を発行しました(PDF:2,316KB)
2019年11月29日 末吉橋ニュース(第1号)を発行しました(PDF:587KB)
2019年11月18日 工事概要パンフレットを作成しました(PDF:7,482KB)
2019年10月23日 工事に伴う河川堤防道路「通行止め」のお知らせ及び「迂回」のご協力について(PDF:1,239KB)
末吉橋(鶴見川)架替工事(下部工)説明会
令和元年6月22日、27日、29日、7月7日(※)に工事説明会を実施しました。
※7月7日は川崎市幸区の小倉5町内会連合会の役員会にて実施
・説明資料(PDF:7,954KB)
・議事要旨(PDF:199KB)

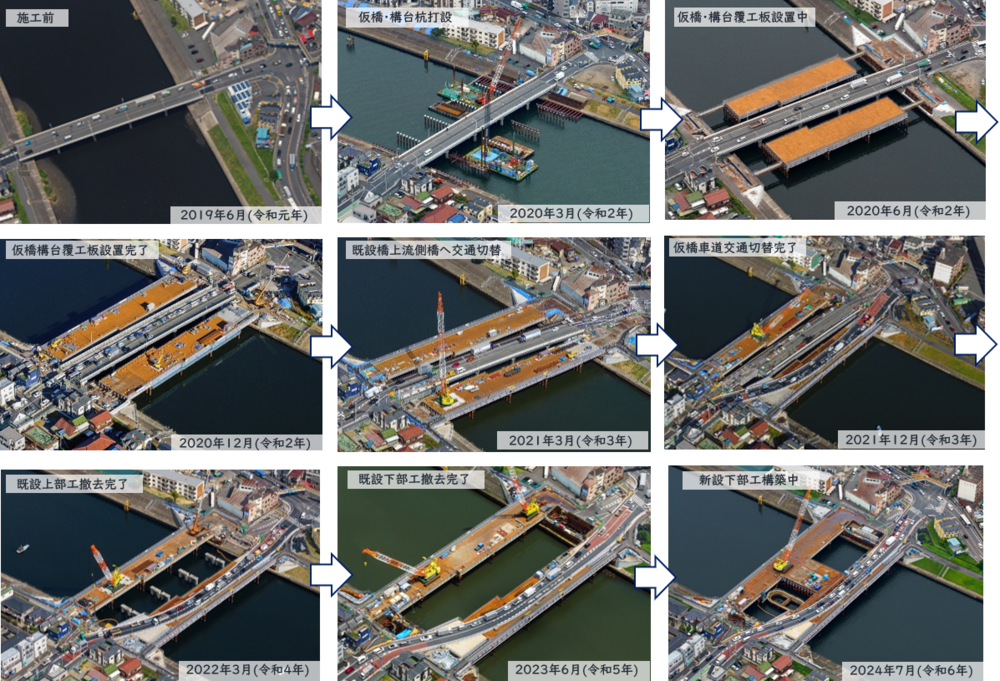

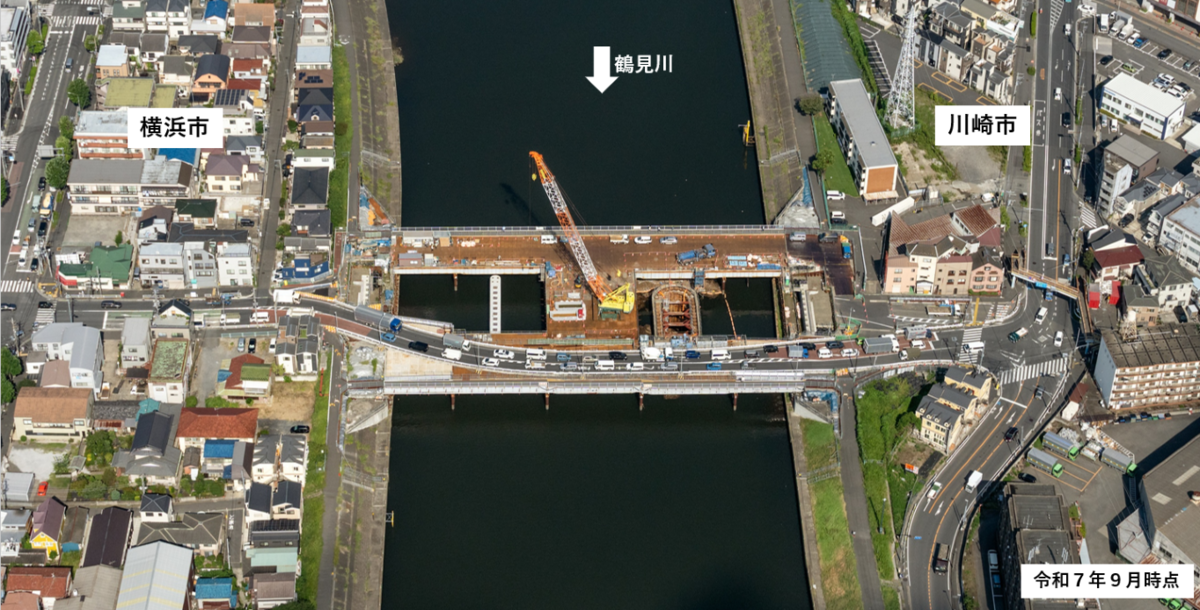

航空写真で見る進捗状況
事業について
事業概要
末吉橋は、緊急輸送道路に指定されている県道鶴見溝ノ口上にあり、鶴見川に架かる重要な橋梁です。上り車線(上流側)が昭和25年、下り車線(下流側)が昭和39年に建設され、老朽化が進行しているとともに、橋の幅員が狭いことから、慢性的な渋滞の発生や歩行者の安全な通行に支障をきたしています。
このことから、架け替えを行うため、平成27年から横浜市と川崎市の共同事業として調査・設計や関係機関との協議を進め、令和元年度より下部工工事に着手しました。
事業個所
横浜市鶴見区上末吉5丁目(右岸)から川崎市幸区小倉5丁目(左岸)まで
事業年度
平成27年から令和11年まで
計画概要
事業着手前の状況
橋長:107.86ⅿ
幅員:12.65ⅿ(車道:4.5ⅿ×2 歩道:1.5ⅿ×2)
新しい橋(完成イメージ)
完成予想図はイメージであり、変更となる場合があります。

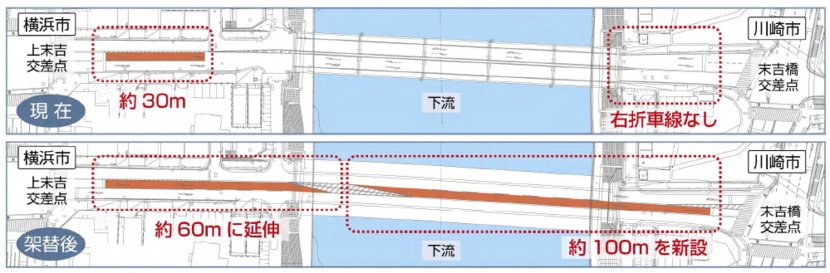

上記のように右折車線を新設し、渋滞を軽減します。
橋長:108m
幅員:18.8m(車道 3.25m×2+3m×1(右折レーン)、歩道 3.75m×2)
