西谷浄水場の再整備
最終更新日 2025年11月25日
事業紹介
「暮らしとまちの未来を支える横浜の水」の実現に向けて
水道局では、「安全で良質な水」、「災害に強い水道」、「環境にやさしい水道」をめざし、西谷浄水場の再整備を進めています。
事業紹介リーフレット(PDF:6,467KB)

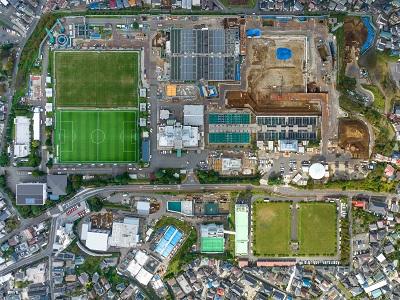

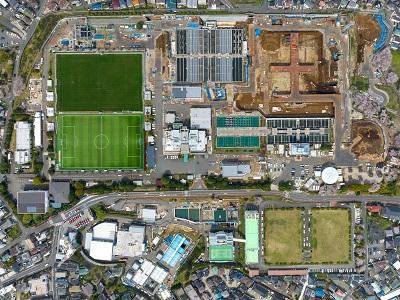

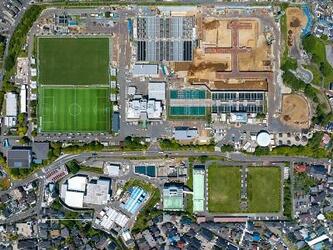

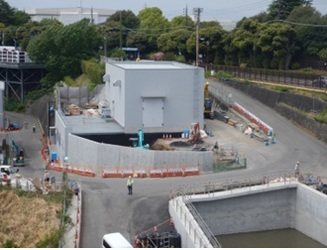

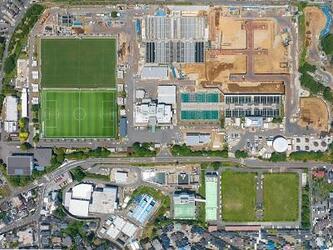

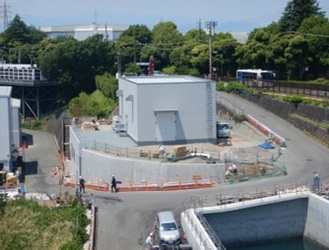

西谷浄水場ドローン写真

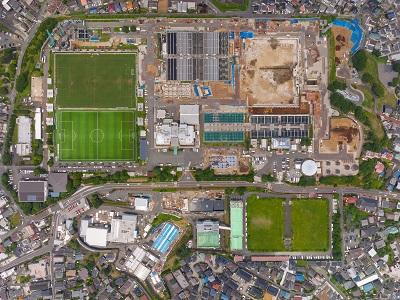

令和7年10月
令和7年9月
令和7年8月
令和7年7月
令和7年6月
令和7年5月

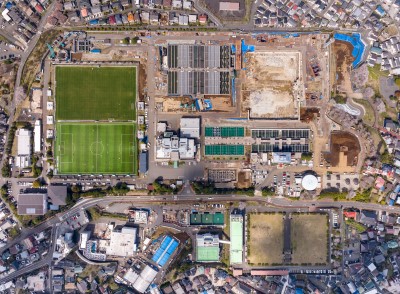

令和7年4月

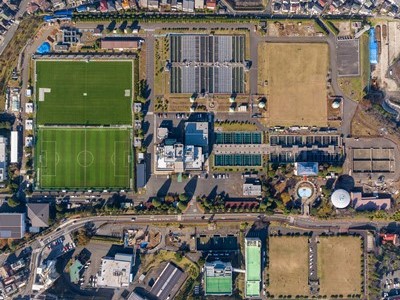

【工事着手時】令和4年12月

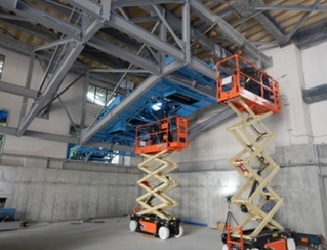

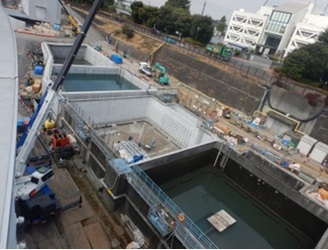

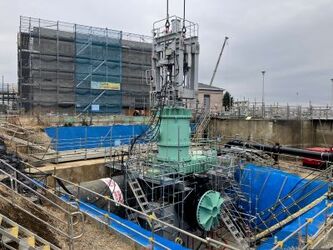

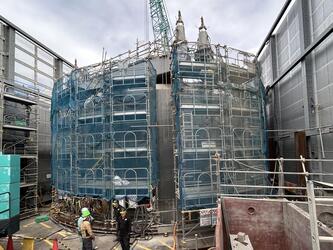

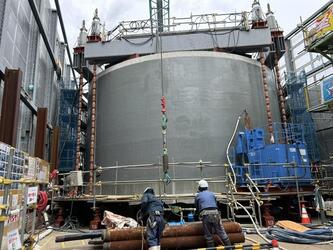

浄水処理施設

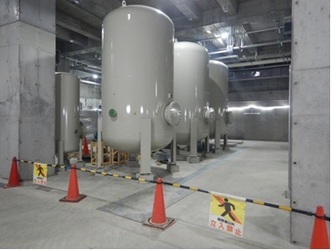

施工内容:着水井の新設、既設沈でん池の改良、粒状活性炭吸着池の新設、ろ過池の新設、ポンプ井の新設など

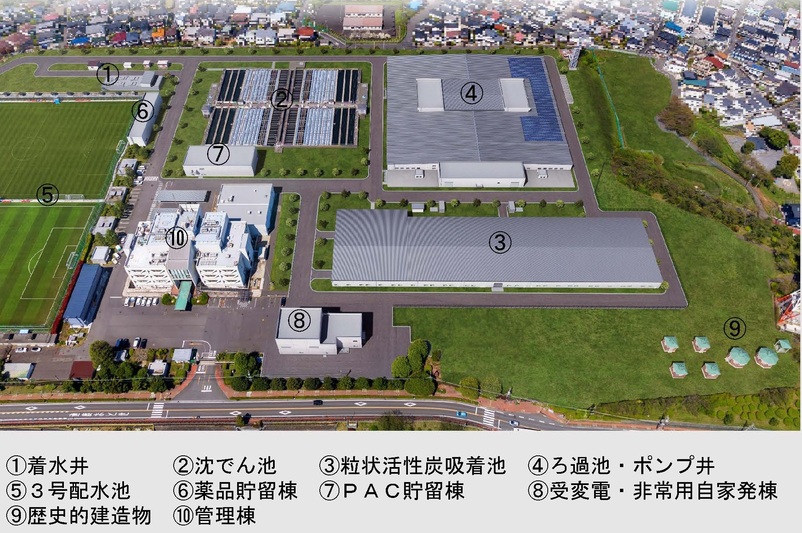

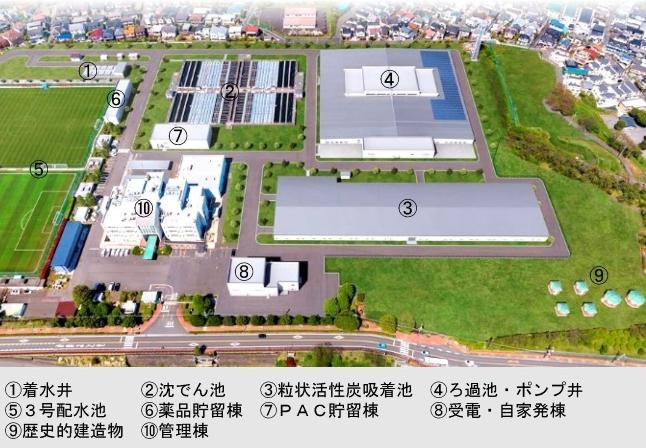

完成イメージ

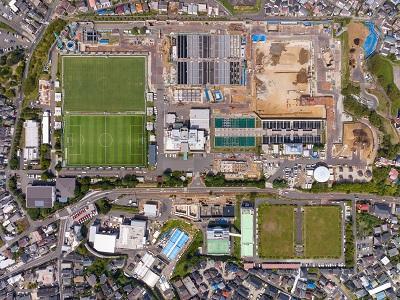

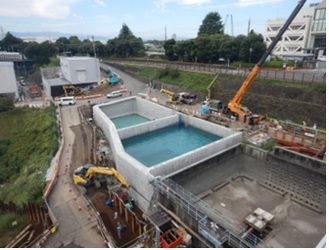

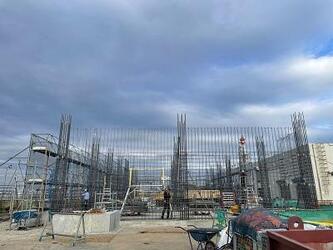

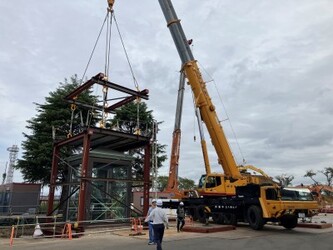

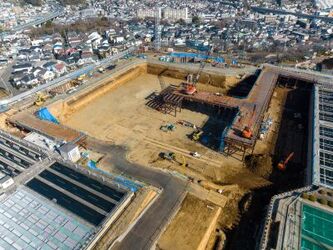

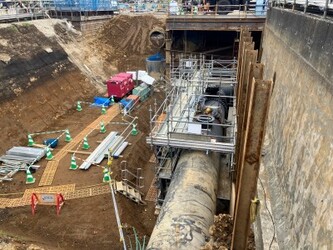

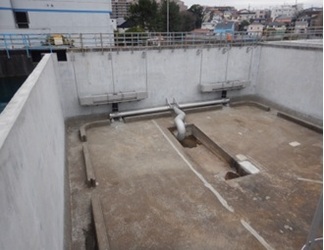

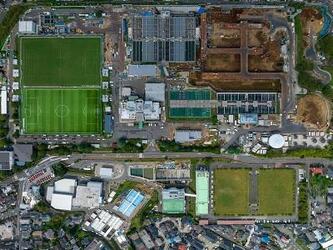

進捗状況(令和7年10月)

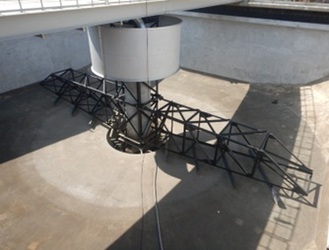

明治20年製の噴水移設
2系混和池流入管の再接続
PAC貯留棟躯体の配筋・型枠組立作業

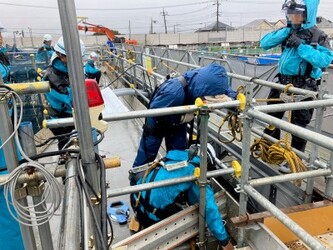

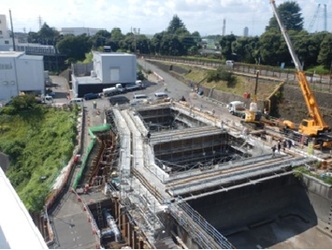

進捗状況(令和7年9月)
2系混和池躯体の中間検査
2系混和池流入管の一部撤去

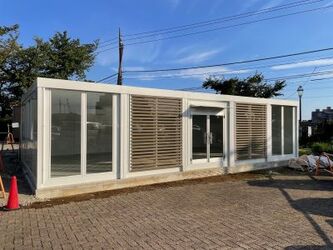

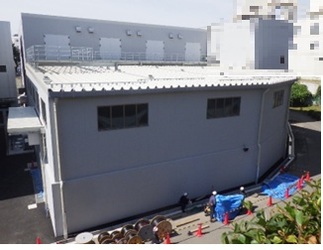

インフォメーションセンターの設置

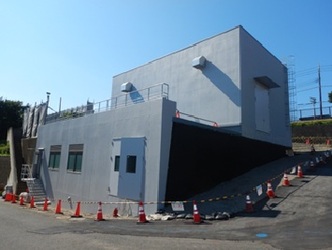

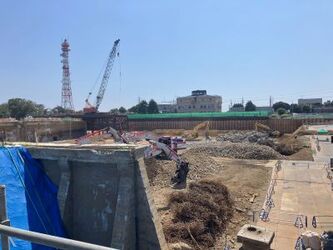

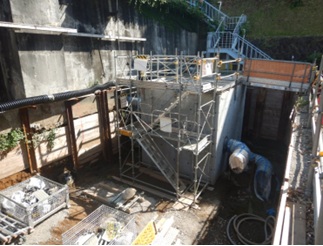

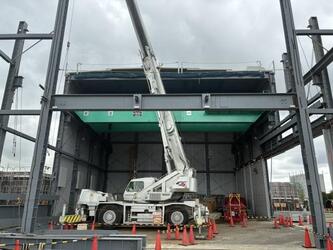

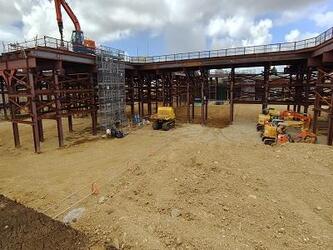

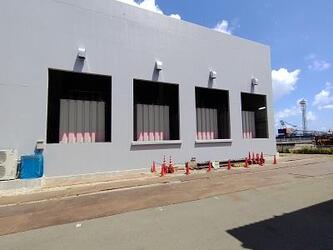

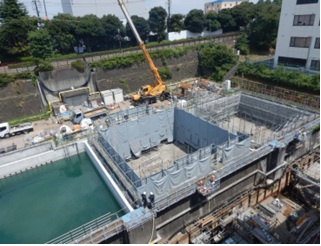

進捗状況(令和7年8月)

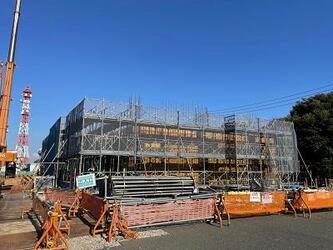

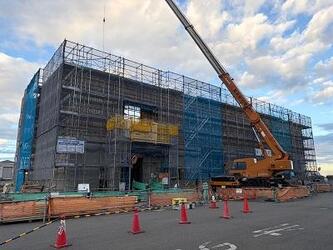

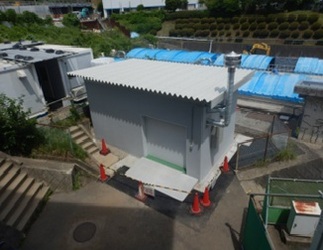

受変電・非常用自家発棟の躯体作業

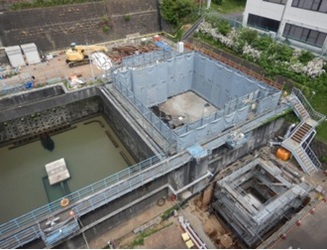

1号配水池の解体状況

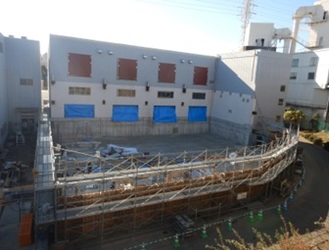

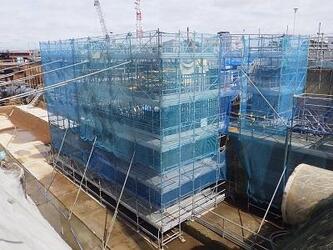

2系混和池の躯体完成

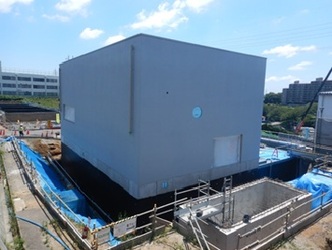

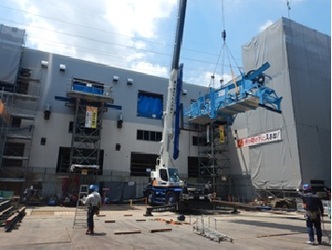

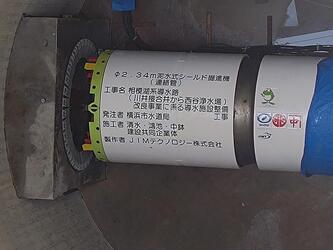

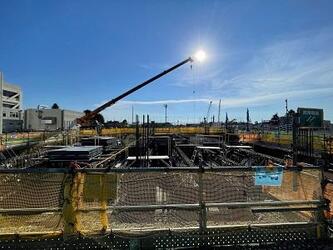

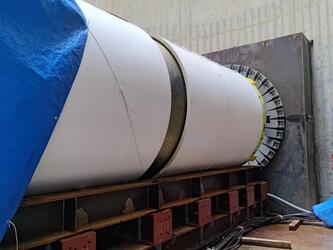

進捗状況(令和7年7月)

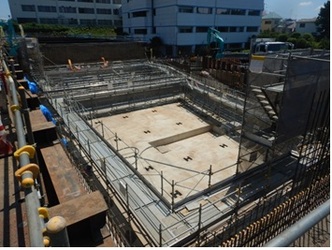

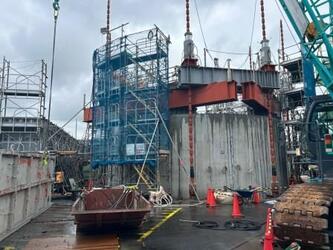

特定工程中間検査合格後の基礎型枠の設置作業

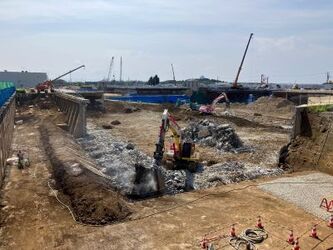

1号配水池の解体状況

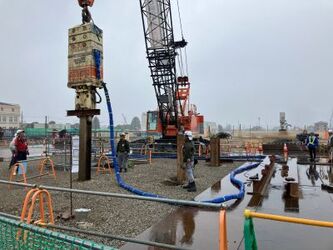

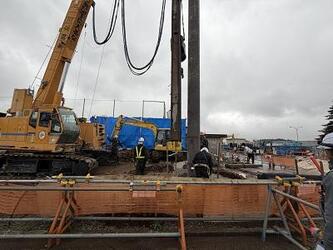

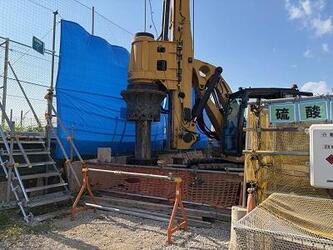

桟橋用の杭打設

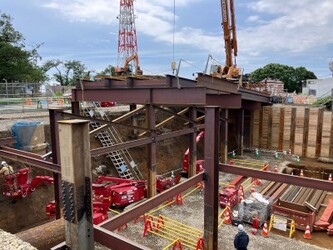

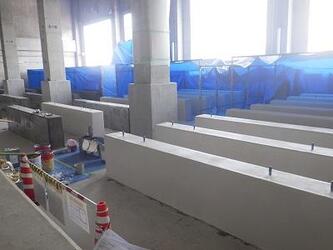

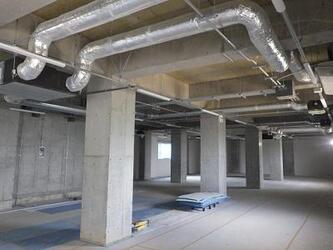

進捗状況(令和7年6月)

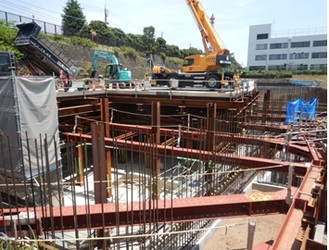

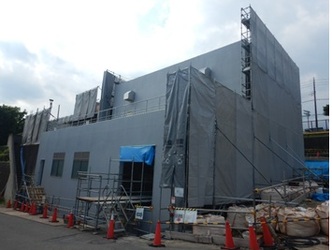

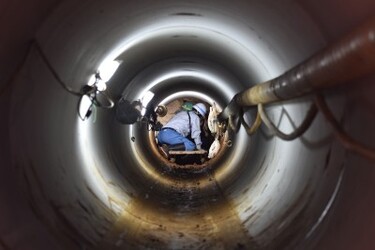

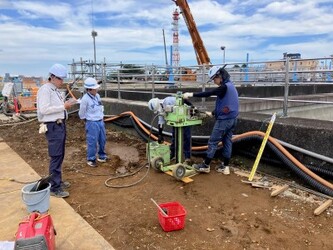

排水管(口径1000)の掘削(刃口推進)
ろ過池築造にむけた場内における仮桟橋の敷設
埋設管位置と深さの特定作業

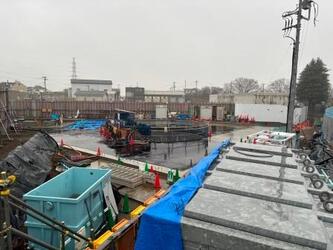

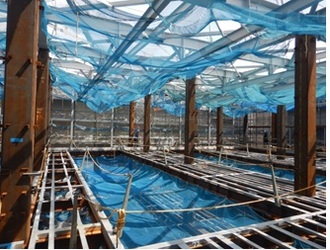

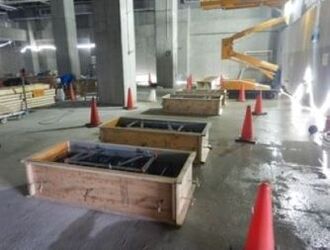

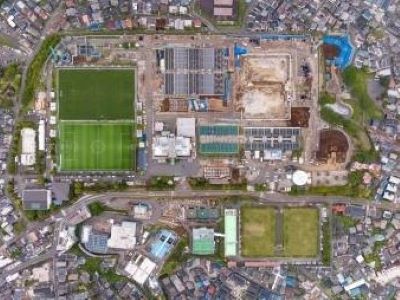

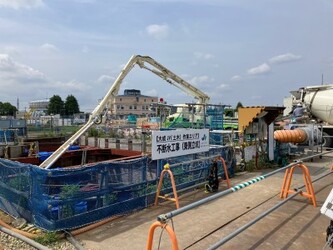

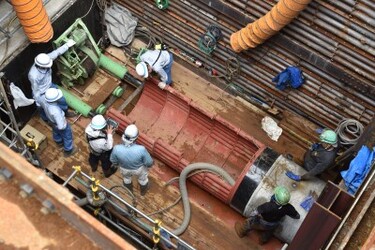

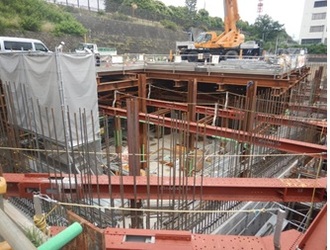

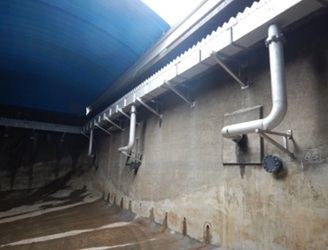

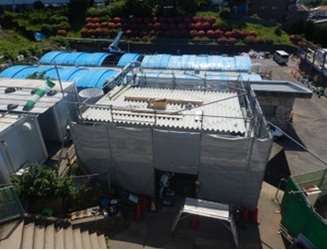

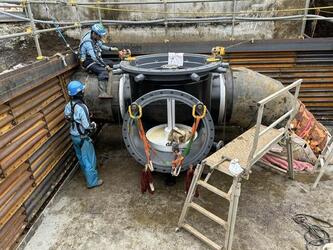

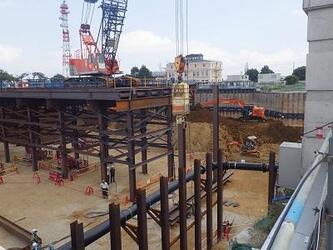

進捗状況(令和7年5月)

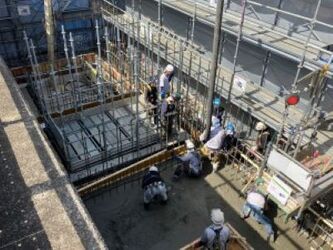

2系混和池のコンクリート打設
切り回しが終わった西谷幹線の立坑埋め戻し
排水管(口径1000)の布設(刃口推進)

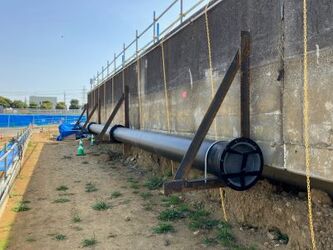

進捗状況(令和7年4月)

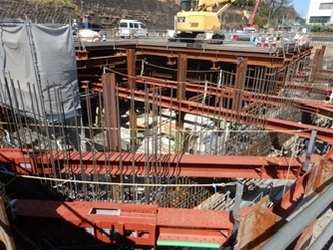

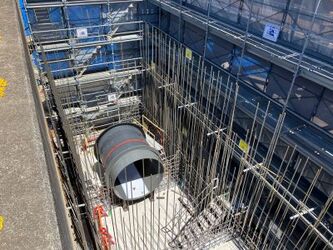

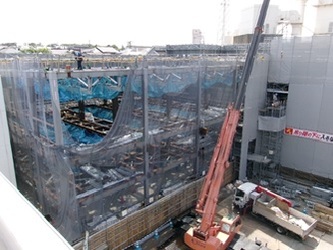

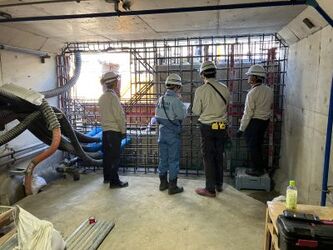

2系混和池の躯体工事(鉄筋組み立てと壁に埋め込む管の設置)
既設沈でん池の周りに仮設工業用水管布設

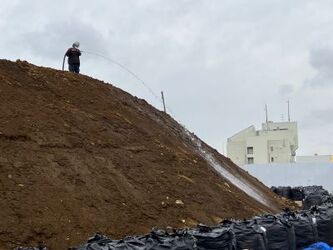

残土置き場に飛散防止剤を散布(土ぼこりの対策)

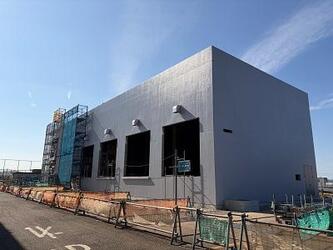

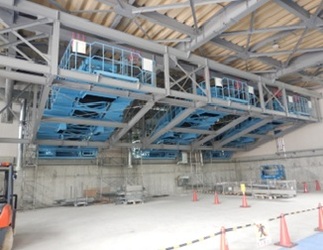

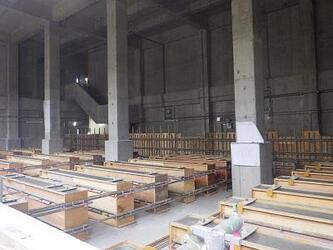

排水処理施設
施工内容:排水池の新設、既設排水池の耐震補強、脱水機の増設・更新など

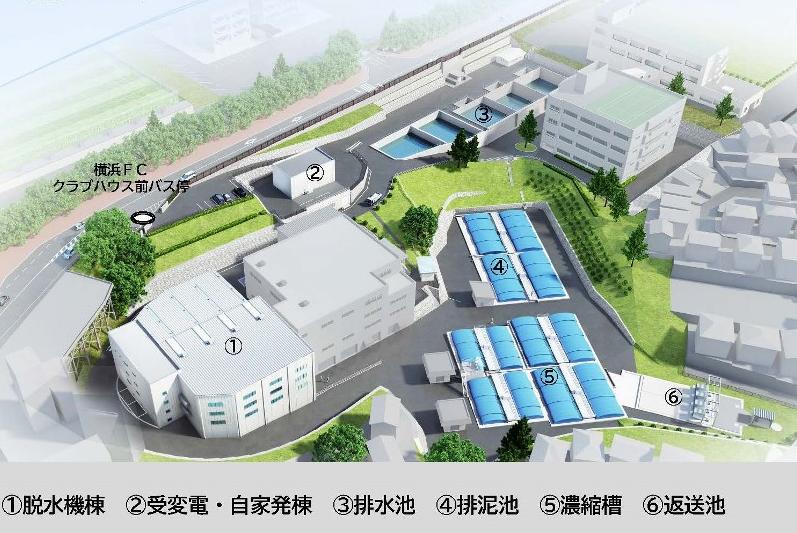

完成イメージ

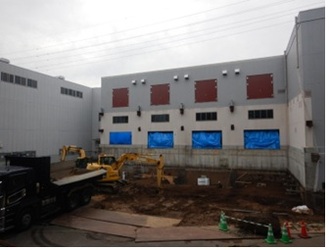

進捗状況(令和7年10月)

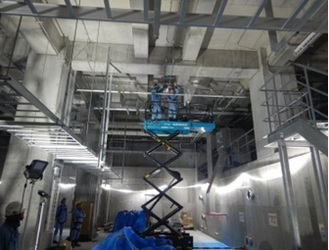

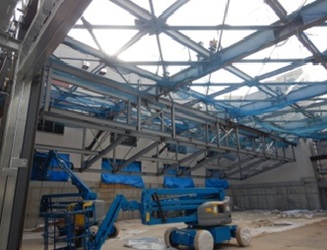

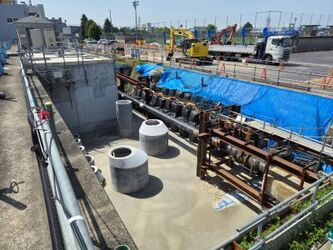

新脱水機棟に設備配管敷設
新設排水池水張り試験の実施
ケーキヤードの築造

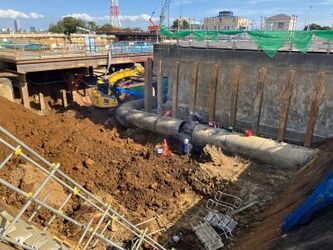

進捗状況(令和7年9月)

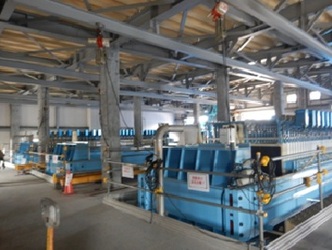

新脱水機棟内に脱水設備据付

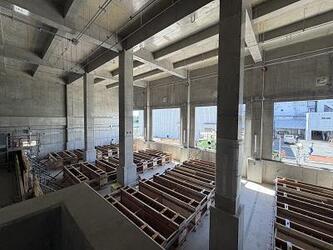

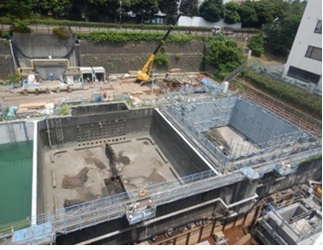

新設排水池の築造

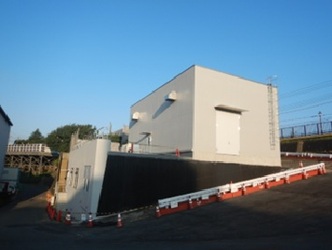

新受変電自家発棟の仕上げ作業

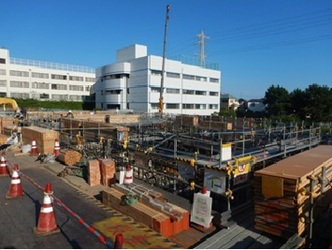

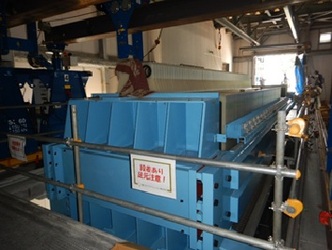

進捗状況(令和7年8月)
新脱水機棟内に脱水設備据付
新設排水池の築造
新受変電自家発棟建屋完成
進捗状況(令和7年7月)
新脱水機棟内に脱水設備搬入
新設排水池の築造
新受変電自家発棟の内外装工事
進捗状況(令和7年6月)
新脱水機棟内に機械設備設置
新設排水池の築造
新受変電自家発棟の内外装工事
進捗状況(令和7年5月)

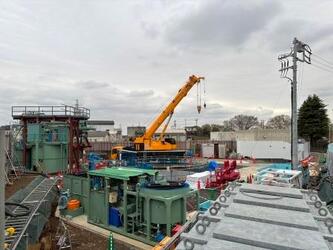

新脱水機棟内に機械設備設置
新設排水池の築造
新設脱水機棟の鉄骨、ALC、屋根工事
進捗状況(令和7年4月)
3号濃縮槽の機械設備設置
新設排水池の築造
新設脱水機棟の鉄骨、ALC工事

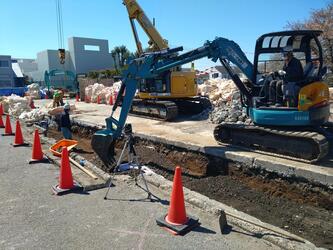

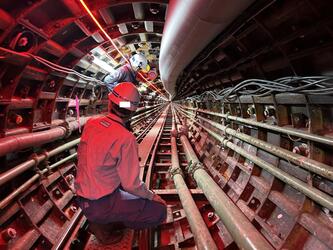

相模湖系導水路
施工内容:シールド工事による導水管布設(直径2.4m・長さ約8.7km、直径1.5m・長さ約1.4km)、立坑築造など

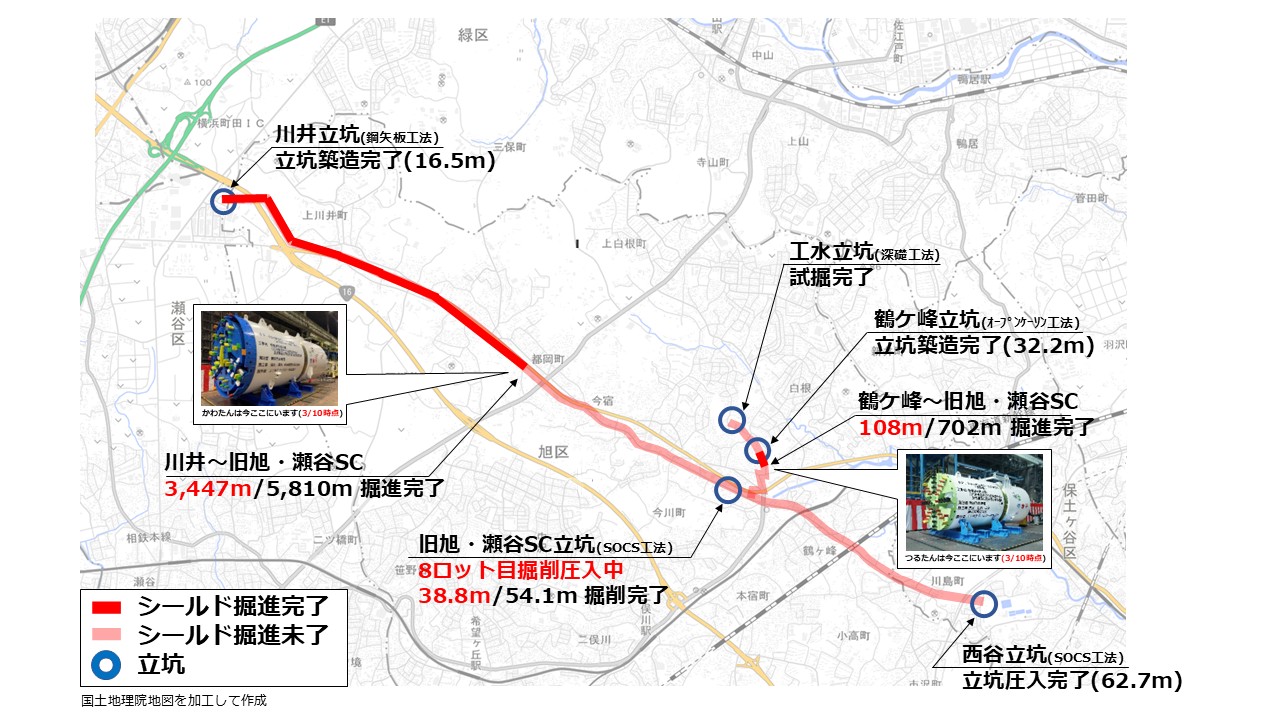

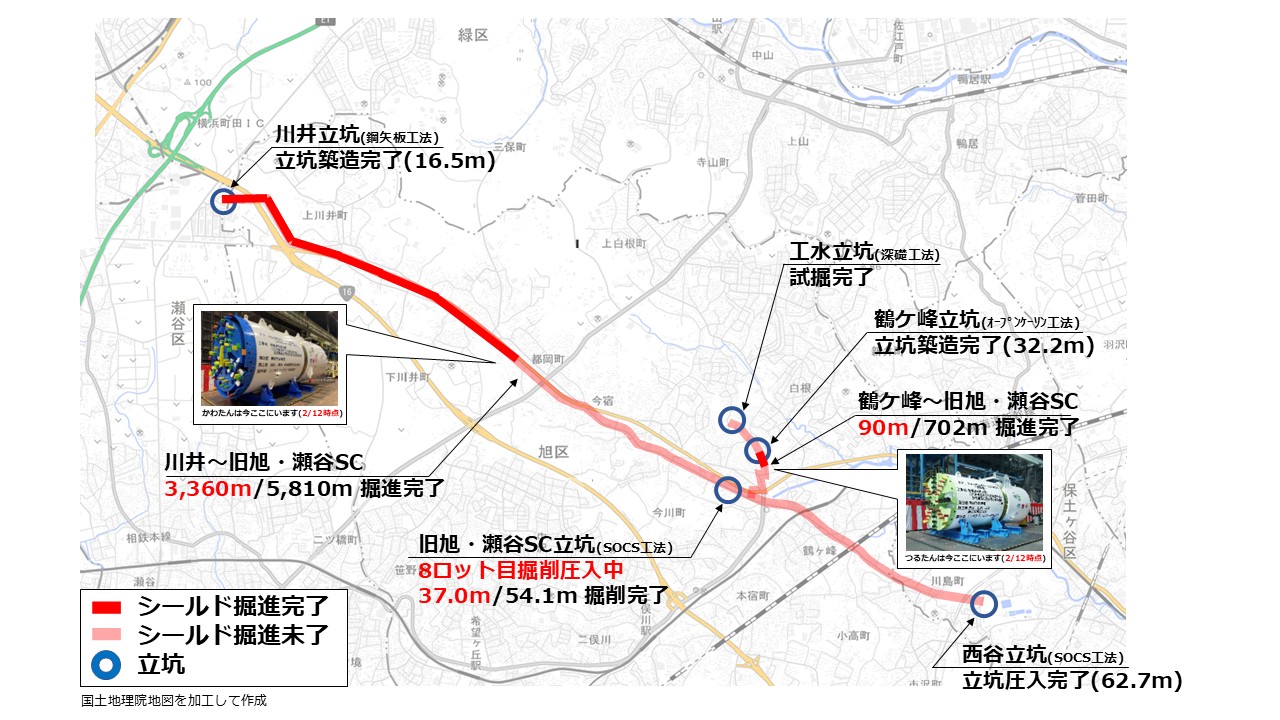

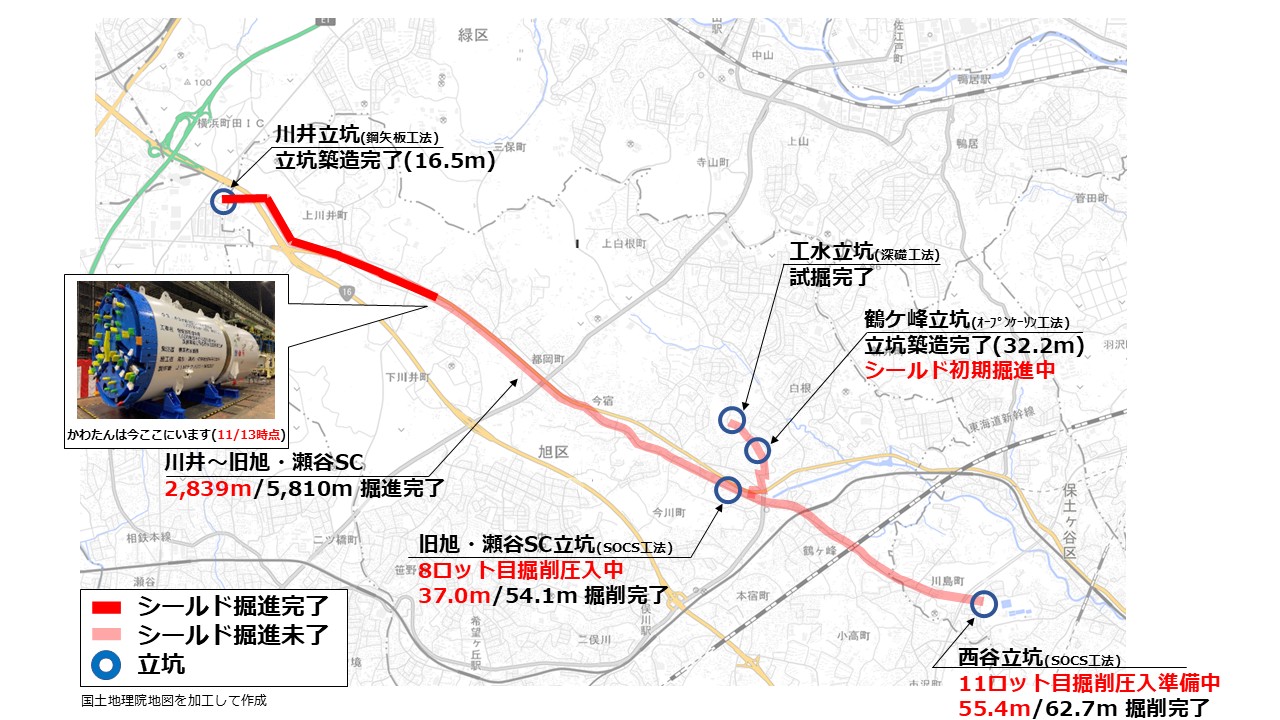

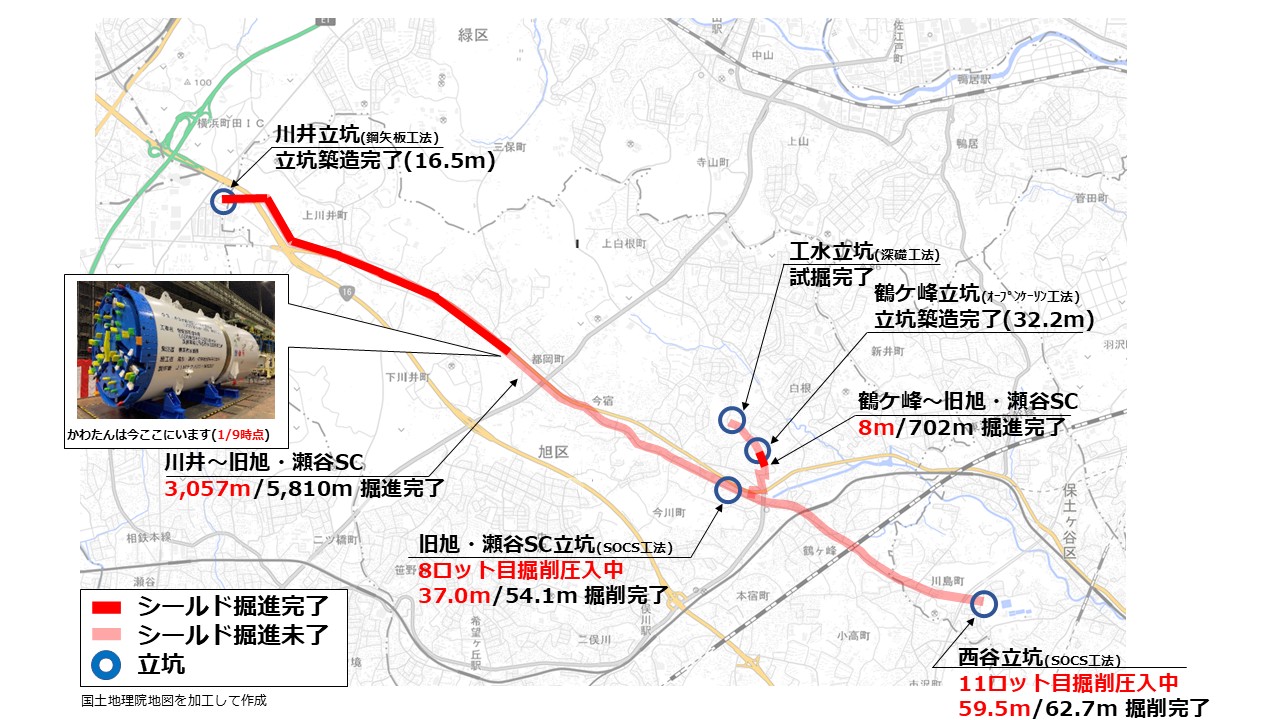

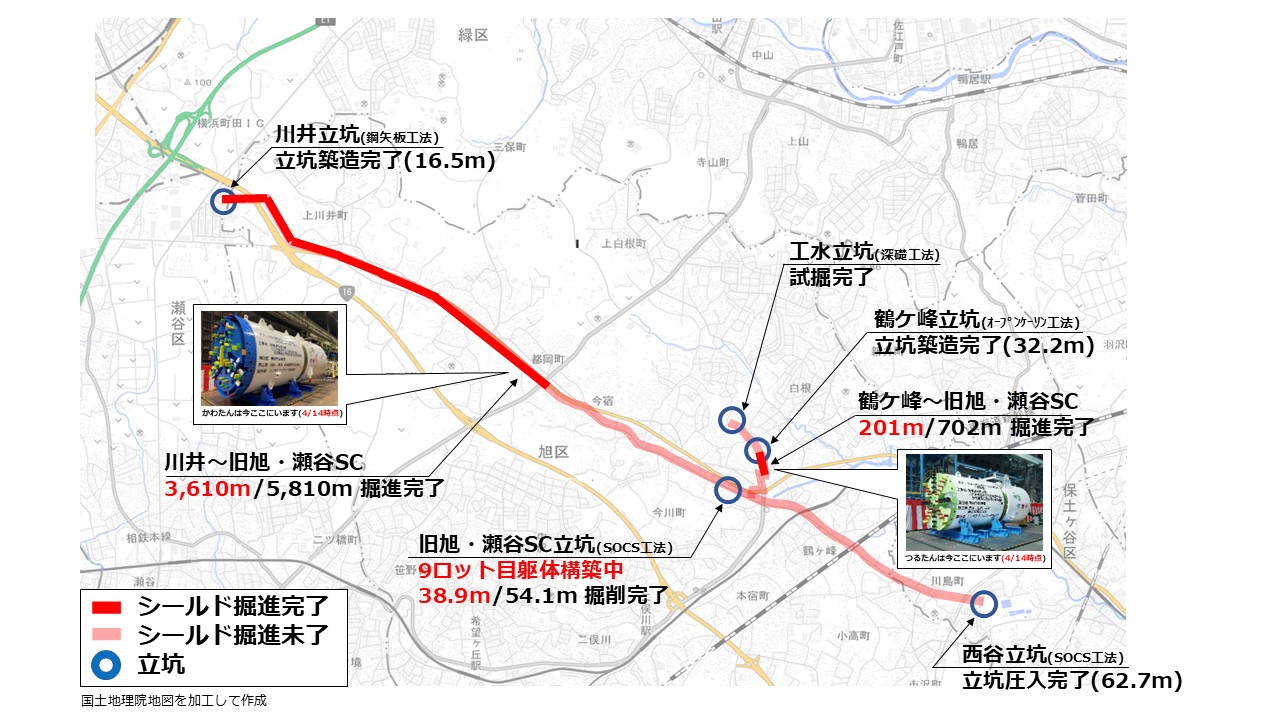

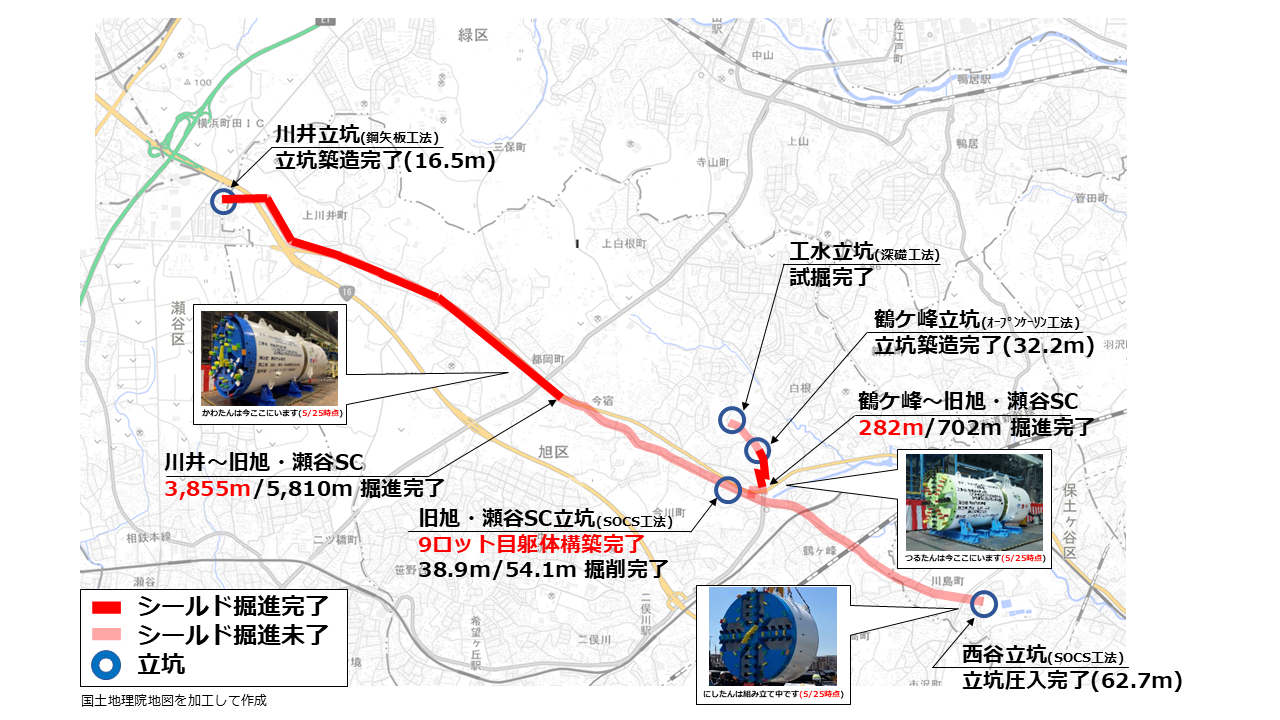

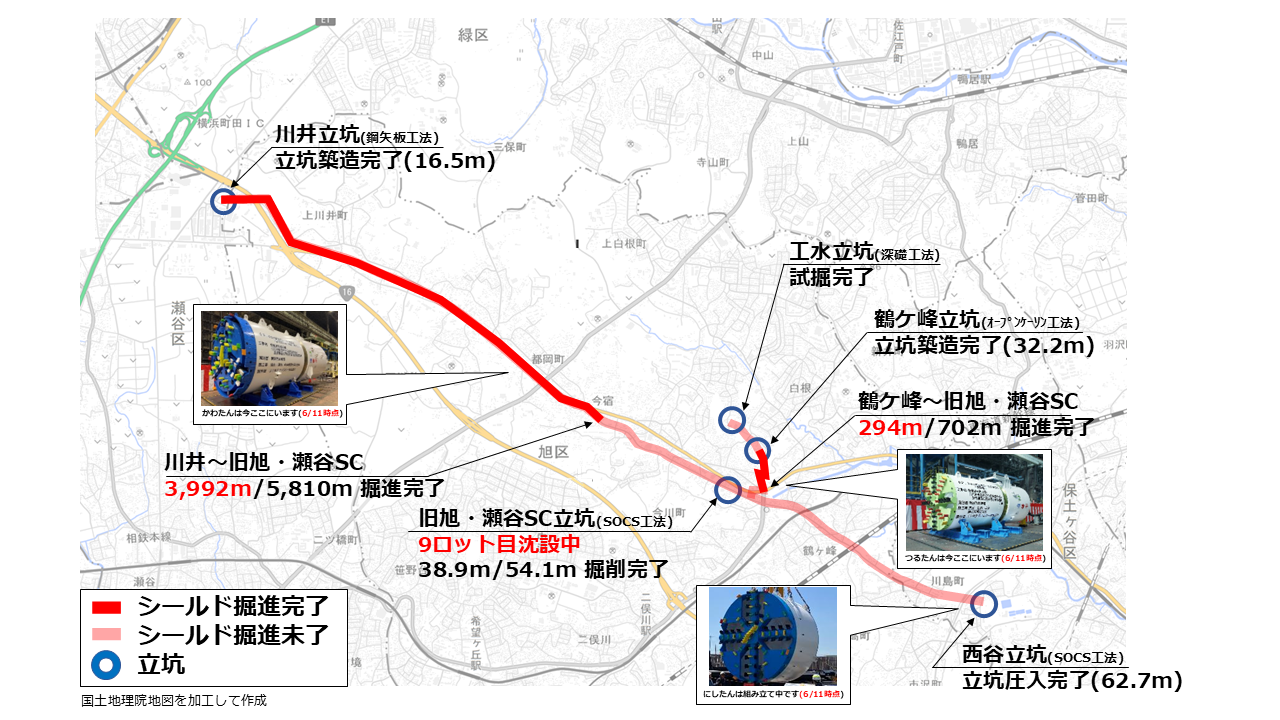

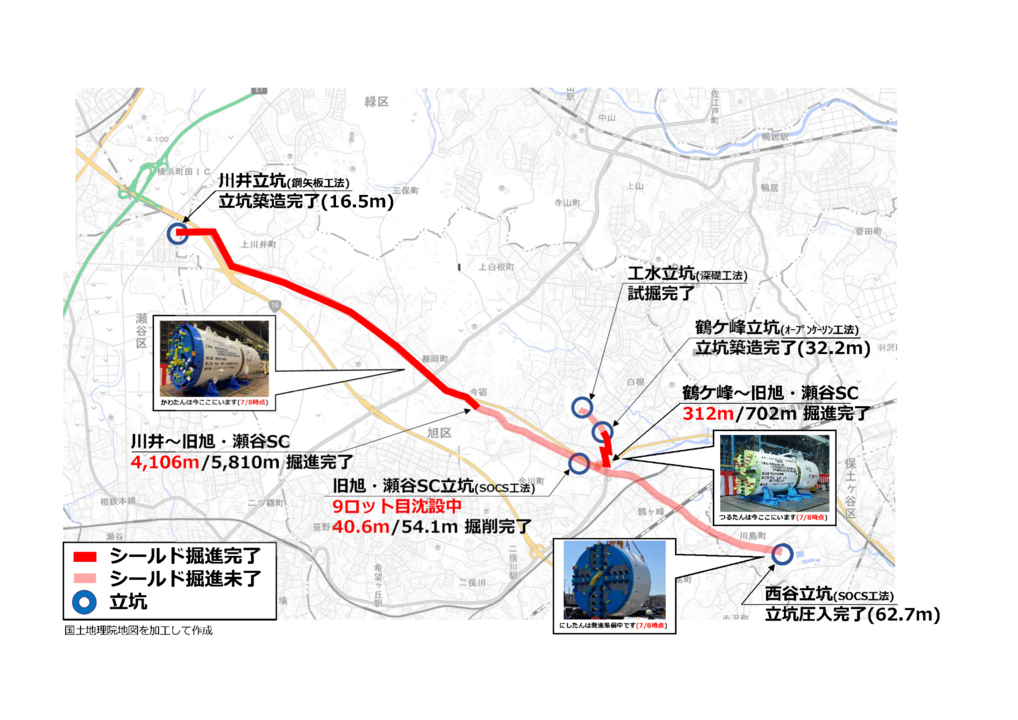

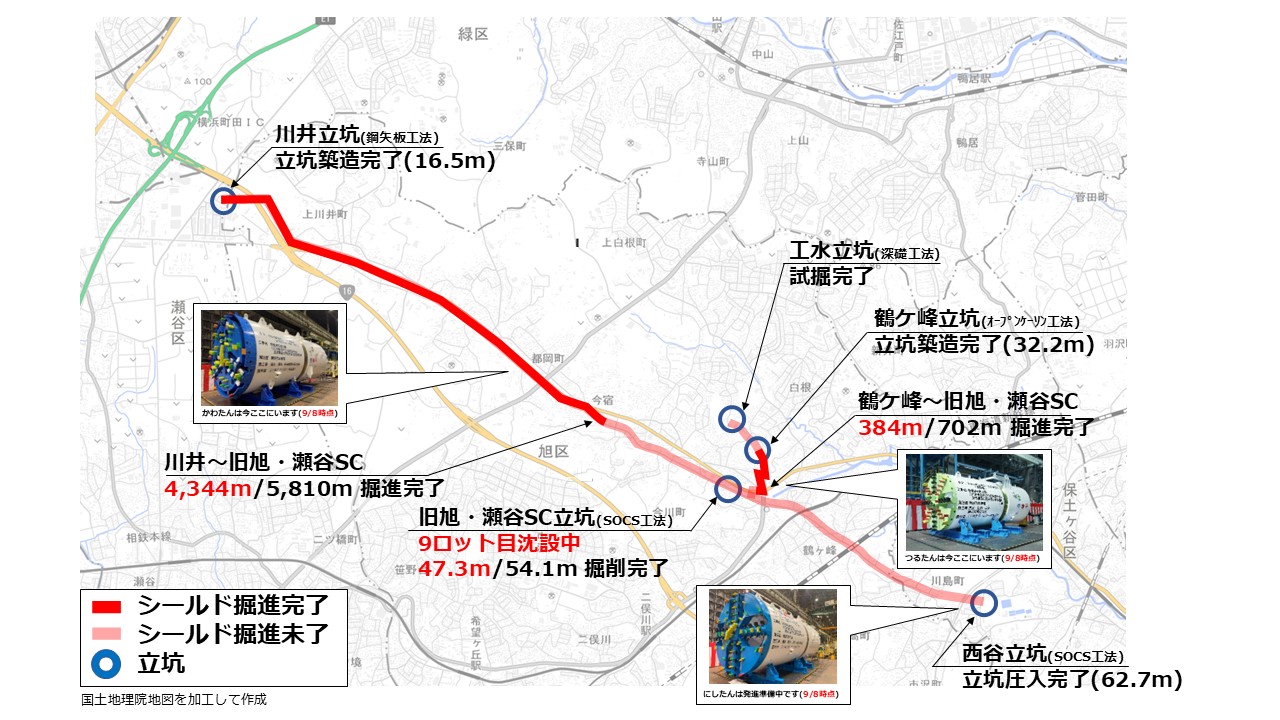

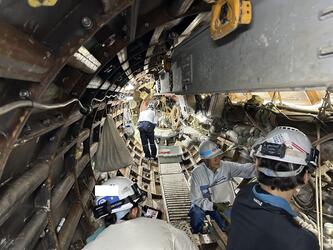

シールド掘削進捗状況(令和7年10月)
進捗状況(令和7年7月)

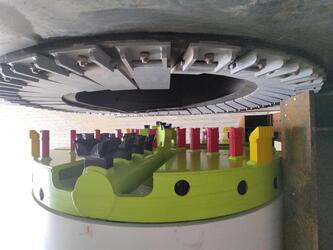

シールドマシンの組立て完了(鶴ケ峰工区)
シールドマシンの組立て完了(鶴ケ峰工区)
シールドマシンの組立て完了(鶴ケ峰工区)

進捗状況(令和7年3月)

シールドマシンで約2km掘進中(川井工区)
立坑築造中 (西谷工区)
立坑築造中(西谷工区)
旧旭瀬谷SC立坑全景(旧旭瀬谷工区)
立坑築造中(旧旭瀬谷工区)
シールド工に向け泥水処理設備の設置(鶴ケ峰工区)
シールド工に向け泥水処理設備の設置(鶴ケ峰工区)

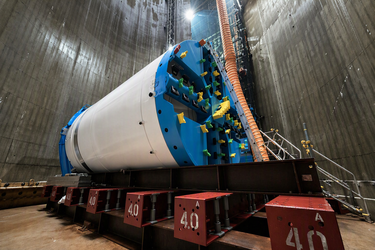

シールドマシン(後胴部)を立坑内に投入(鶴ケ峰工区)
前胴部と後胴部を溶接(鶴ケ峰工区)
