新市庁舎建設 現場の状況
最終更新日 2020年6月26日
最新の状況 | |
---|---|

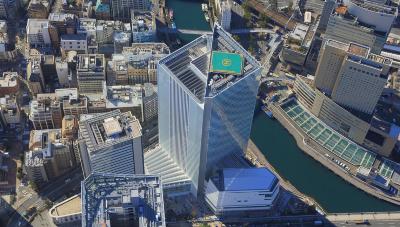

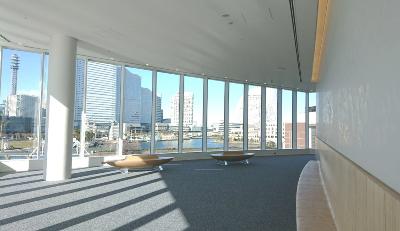

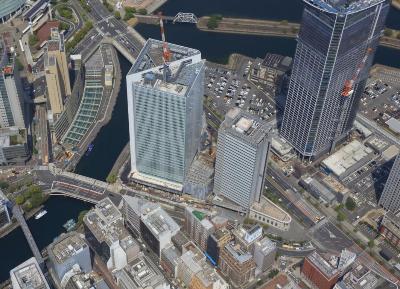

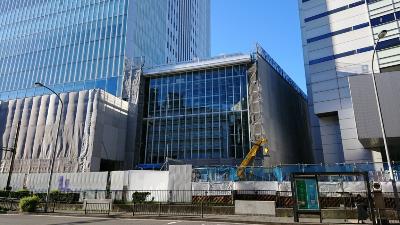

敷地北側の外観 3階市民ラウンジ | 令和2年1月31日撮影 これをもちまして、現場の状況をお届けするのは最後となります。長きに渡り、ご覧いただきありがとうございました。 |
過去の状況 | |

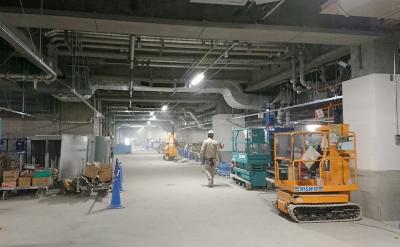

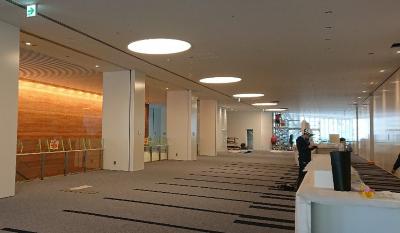

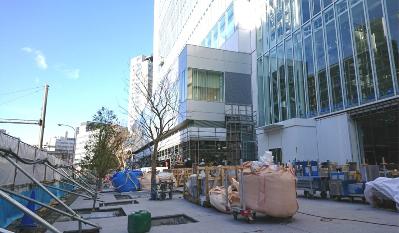

敷地南側の外構 | 令和元年12月24日撮影 議会棟は、議場内の家具工事などを進めています。 その他、アトリウムや地下の各所で完了検査を進めています。 |

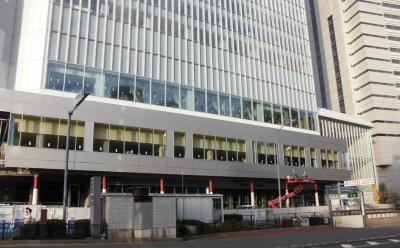

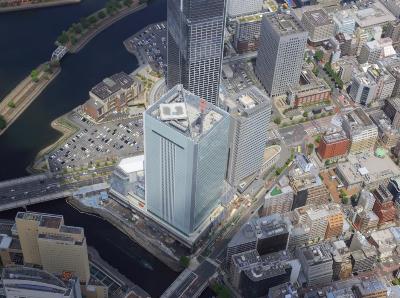

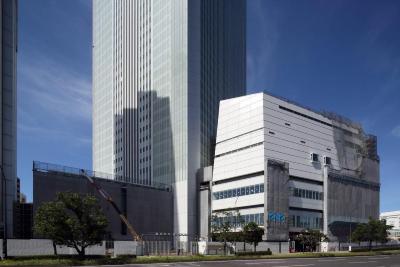

敷地南側の外観写真 | 令和元年11月22日撮影 行政棟は、上層階まで仕上げ工事が概ね完了し、完了検査を進めています。 |

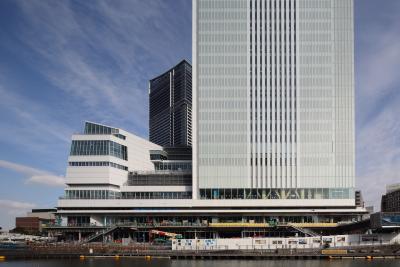

敷地西側の外観写真 | 令和元年10月29日撮影 ⾏政棟は、上層階までカーペットなどの仕上げ工事を進めています。アトリウムは、外壁や天井工事などが進み、足場を解体して床の設備工事を進めています。 議会棟は、議場内の壁や天井工事などを進めています。 地下では、地下2階の設備工事が進み、壁や床の仕上げ工事を進めています。地下1階は天井工事や設備工事などを進めています。 |

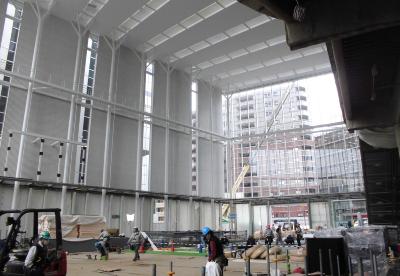

敷地南側の外観写真 行政棟(エレベーターロビー)の内観写真 | 令和元年9月6日撮影 ⾏政棟は、内装工事や設備工事が上層階まで進み、トイレなどのユニット工事を進めています。 |

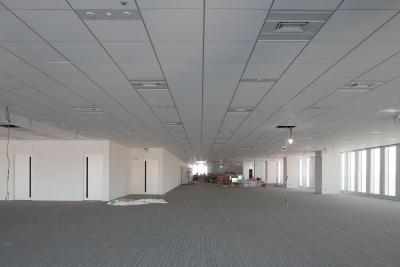

敷地北側の外観写真 行政棟(執務室)の内観写真 | 令和元年8月7日撮影 |

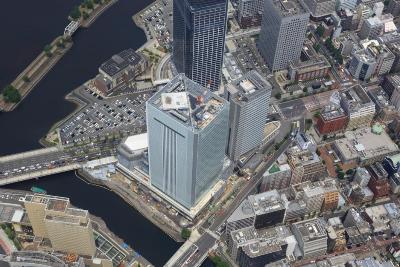

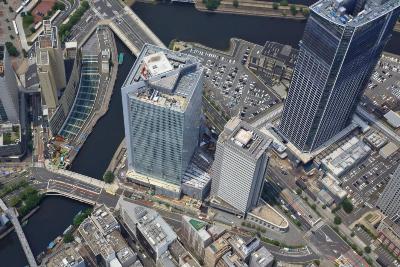

令和元年6月21日撮影 | |
令和元年5月20日撮影 ⾏政棟は、屋上部分の防水工事や太陽光パネルの設置工事などを進めています。また、中型のタワークレーンを新たに組立て、これまで使用していた大型クレーンを解体しました。内部では内装工事や設備工事を進めています。 | |

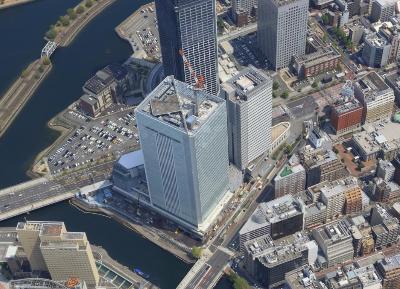

平成31年4月19日撮影 | |

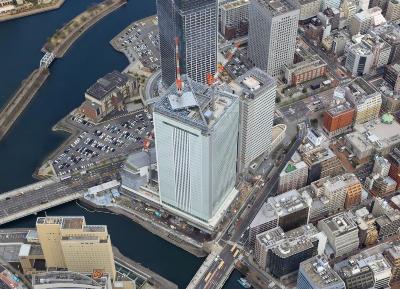

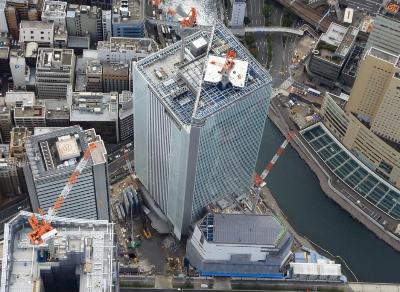

平成31年3月19日撮影 | |

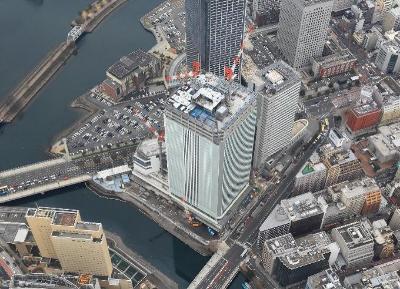

平成31年2月19日撮影 | |

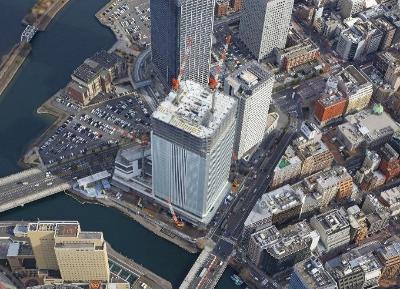

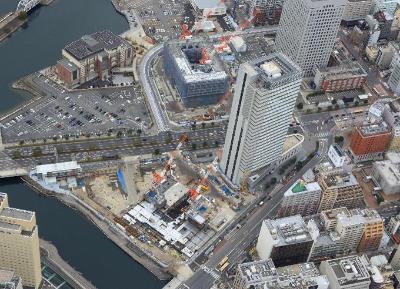

平成31年1月28日撮影 行政棟は、外壁パネルを23階から25階にかけて設置しました。また、2月から塔屋部分の鉄骨工事を行う予定です。 議会棟は、屋根面にコンクリートを打ち、外壁パネルの設置も進めています。 地下では、地下2階の躯体工事、地下1階の間仕切り工事などを進めています。 | |

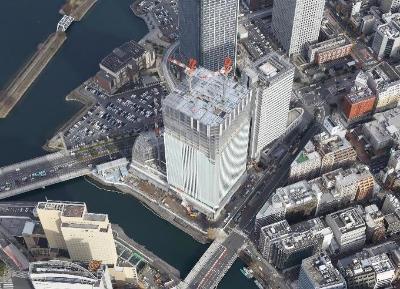

| 平成30年12月19日撮影 行政棟は30階から32階部分の鉄骨工事を行い、最上階まで完了しました。タワークレーンも最上階までクライミングし、残りの塔屋部分の鉄骨工事を行っていきます。外壁パネルは18階から22階にかけて、設置を行いました。 議会棟は屋根まで鉄骨工事が完了し、屋根面のデッキを敷きこみました。 地下では、引き続き地下2階の躯体工事、地下1階の設備配管工事などを中心に進めています。 |

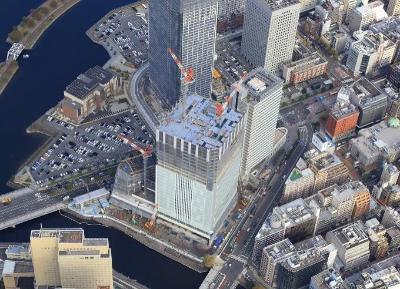

| 平成30年11月20日撮影 行政棟は27階から29階部分の鉄骨工事を完了し、並行して床工事や耐火被覆工事、間仕切り工事などを進めています。また、14階から17階にかけて、外壁パネルの設置を行いました。 議会棟は8階上の屋根まで鉄骨が組み上がってきました。 地下では、掘削工事が概ね完了し、地下2階の躯体工事、地下1階の設備配管工事などを中心に進めています。 |

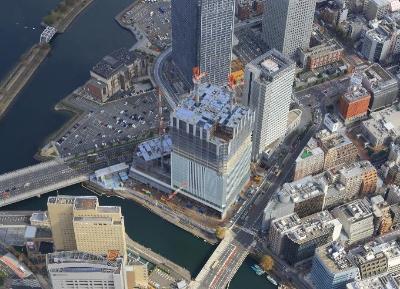

平成30年10月28日撮影 行政棟は24階から26階部分の鉄骨工事を概ね完了し、並行して床工事や耐火被覆工事、間仕切り工事などを進めています。また、9階から13階にかけて、外壁パネルの設置を行いました。 議会棟は4階から6階の鉄骨工事を行いました。 地下では、地下2階部分の掘削工事、躯体工事、地下1階の耐火被覆工事、設備配管工事などを引き続き進めています。 | |

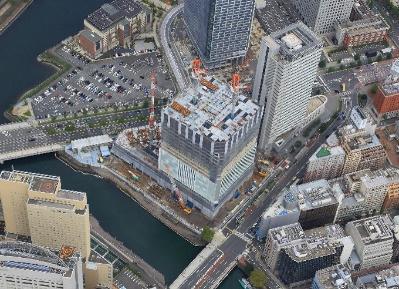

平成30年9月23日撮影 行政棟は18階から20階部分の鉄骨工事を完了し、並行して床工事や耐火被覆工事を進めています。また、5階から8階には外装パネルが設置されました。 議会棟は4階から6階の鉄骨工事を進めています。 地下では、地下2階部分の掘削工事や地下1階の耐火被覆工事、設備配管工事などを引き続き進めています。 | |

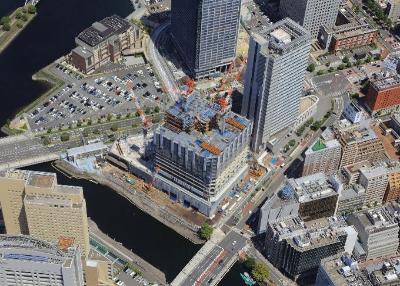

平成30年8月21日撮影 行政棟は12階から14階部分の鉄骨工事を完了し、床工事を進めるとともに、15階から17階の鉄骨工事を開始しました。また、3階から4階には外装パネルが一部設置されました。 議会棟は免震階の床工事を進めるとともに、免震装置を設置しました。 地下では、地下2階部分の掘削工事や地下1階の耐火被覆工事、設備配管工事などを進めています。 | |

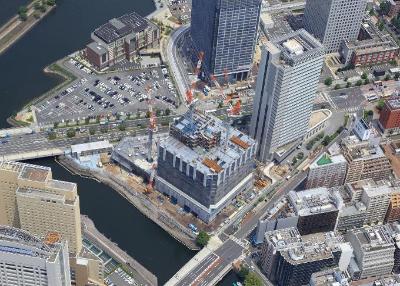

平成30年7月23日撮影 行政棟は9階から11階部分の鉄骨工事を完了し、床工事を進めるとともに、12階から14階の鉄骨工事を開始しました。 議会棟は1階から2階の鉄骨工事を完了し、免震装置を取付ける基礎工事などを行っています。 地下では、地下2階部分の掘削工事や地下1階の床工事などを進めるともに、耐火被覆工事を開始しました。 | |
平成30年6月22日撮影 | |

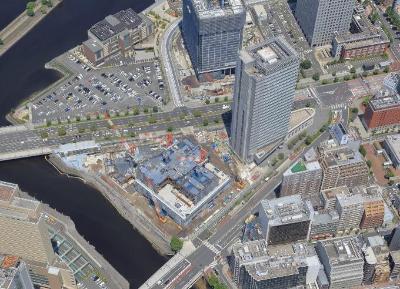

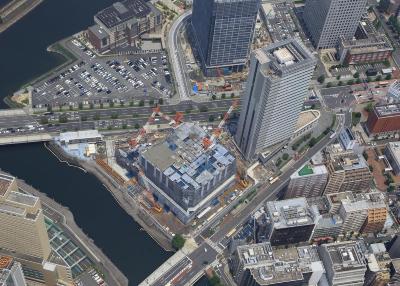

平成30年5月22日撮影 地上では、3階から5階部分の鉄骨・床工事などを進めてきました。 地下では、地下2階部分までの掘削工事を開始しました。また、地下1階部分の鉄骨・床工事などを引き続き行っています。 | |
平成30年4月23日撮影 | |

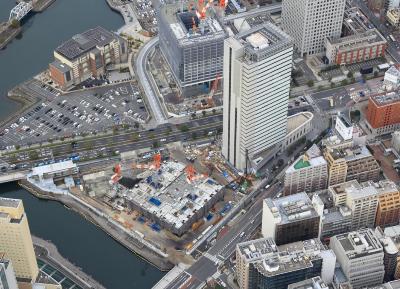

平成30年3月24日撮影 | |
平成30年2月21日撮影 | |
平成30年1月28日撮影 | |

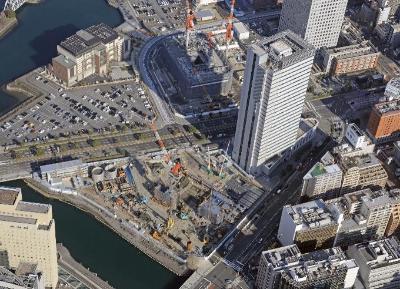

平成29年12月21日撮影 | |

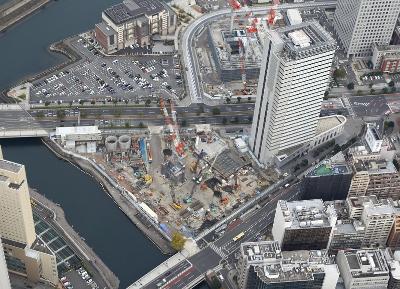

平成29年11月22日撮影 | |
平成29年10月27日撮影 | |

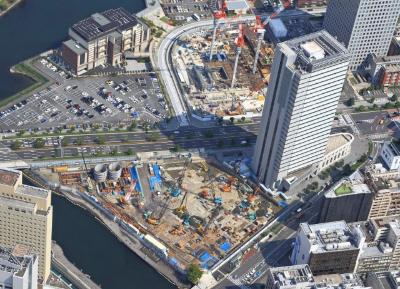

平成29年9月25日撮影 | |

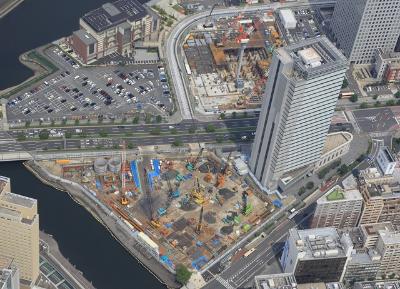

平成29年8月22日撮影 | |

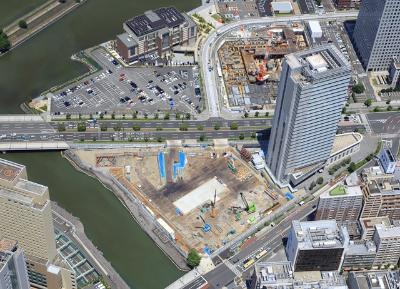

平成29年7月21日撮影 現場では8月の着工に向けた準備を行っていました。 | |
※写真:竹中・西松建設共同企業体提供 |
